메뉴 버튼

마이페이지

Message Board

[기타문의] 실기 공정관리질문
조*호2026.03.12답변완료

안녕하세요 2026년 토목기사실기(빨간색)를 공부하고 있는 학생입니다.

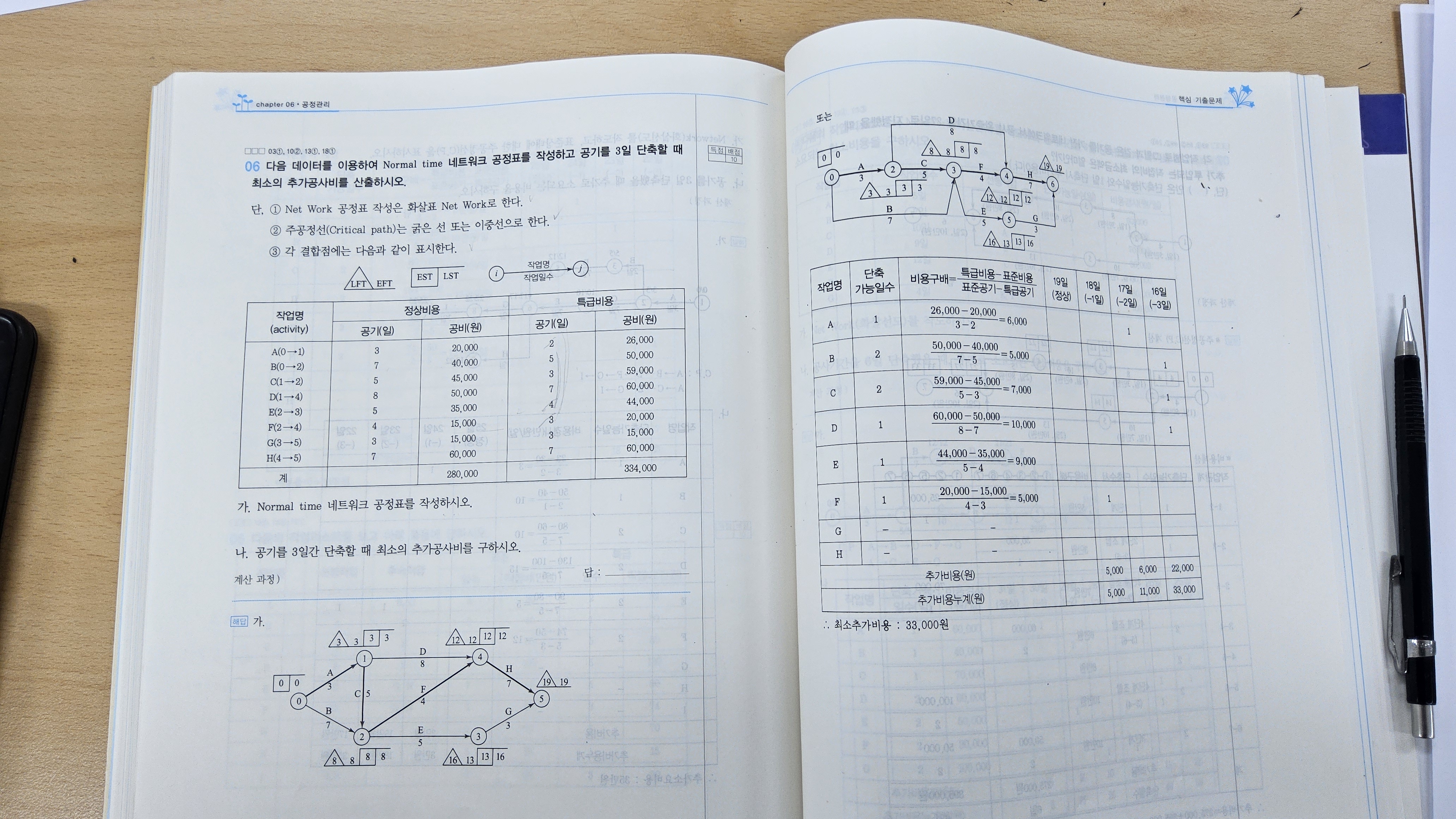

2026년 책 기준으로 1권 토목시공학 Chapter 6 공정관리 1-353page에서 06번 (나)문제를 풀고 있었는데

추가공사비를 구할때 C.P에 해당하는 작업명으로만 하는 줄 알았는데 뜨끔없이 C.P에 해당하지 않는 작업명 BCD로 구하는 풀이를 보고 궁금하여 질문을 하게되었습니다.

답변한웅규2026.03.13 11:59

안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



아래의 내용을 참고하시기 바랍니다.



1일 단축 :  ACFH경로에서 단축작업을 고려

                F작업 1일 단축하면 ADH의 sub CP발생 확인

2일 단축 : ACFH, ADH경로에서 단축작업 고려

               A작업 1일 단축하면 BFH의 sub CP발생 확인

3일 단축 : ACFH, ADH, BFH경로에서 단축작업 고려

               BCD작업을 1일 단축



마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.

TOP
