안녕하세요 교수님

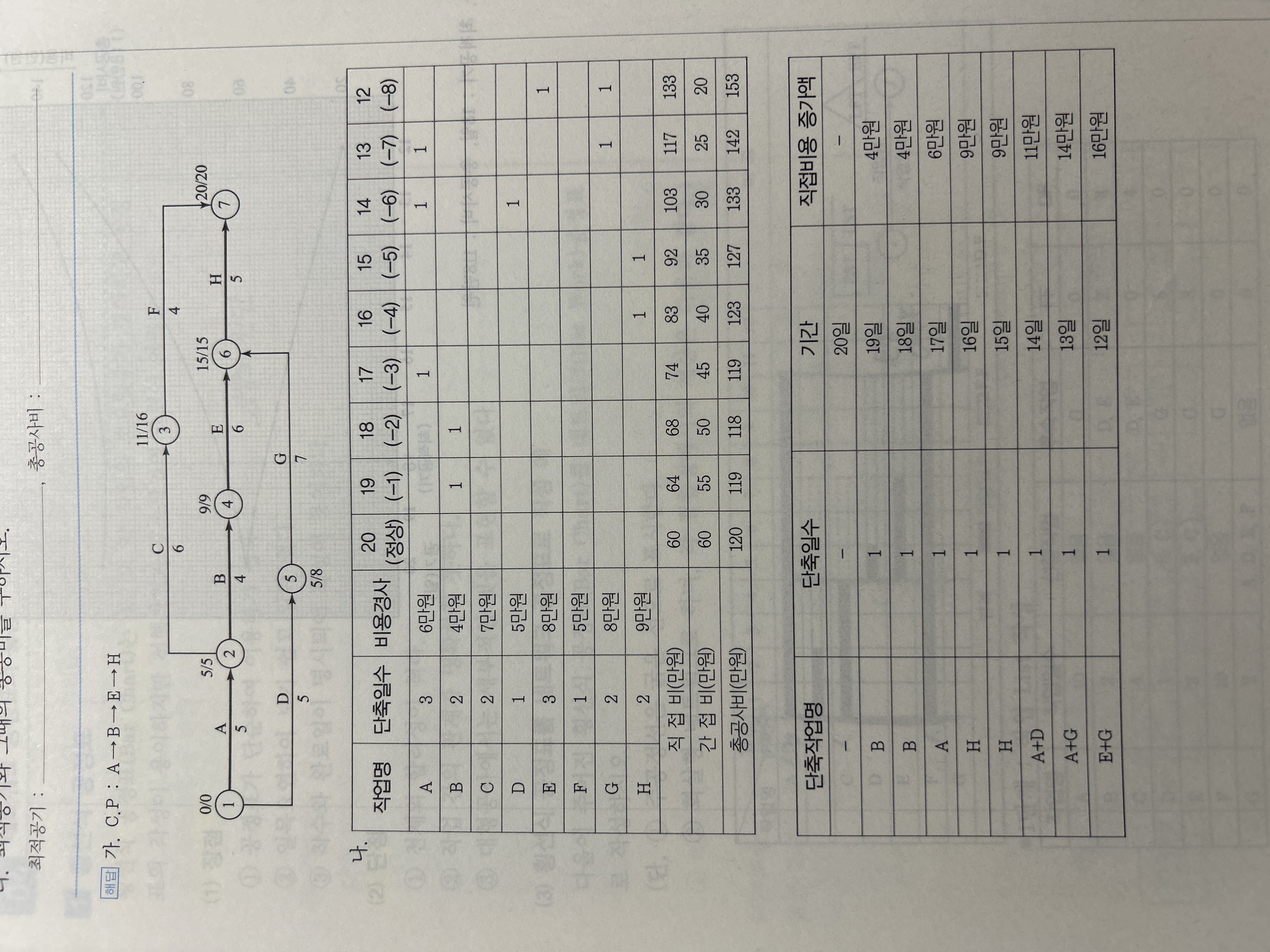

이 문제에서 공기 17일에 Sub cp가 D G라인이 추가되는데
그러면 경우의수를 조합하여 16일에는 A-D 작업을 단축해야하지 않나요?
기존 cp인 ABEH라인에서 17일에 DG라인이 추가되며
한 라인당 하나씩 조합하여 최소비용을 추출해야하는것이 아닌지 궁금합니다
