공정관리 질문드립니다ㅜ
질문유형 온라인강의 > 실기_공정관리 > 한웅규
글쓴이 손*완 등록일 2023.06.10 답변상태 답변완료
  • 한웅규 교수님! 강의 덕에 공정관리 정말 수월하고 재밌게 공부하고있습니다.

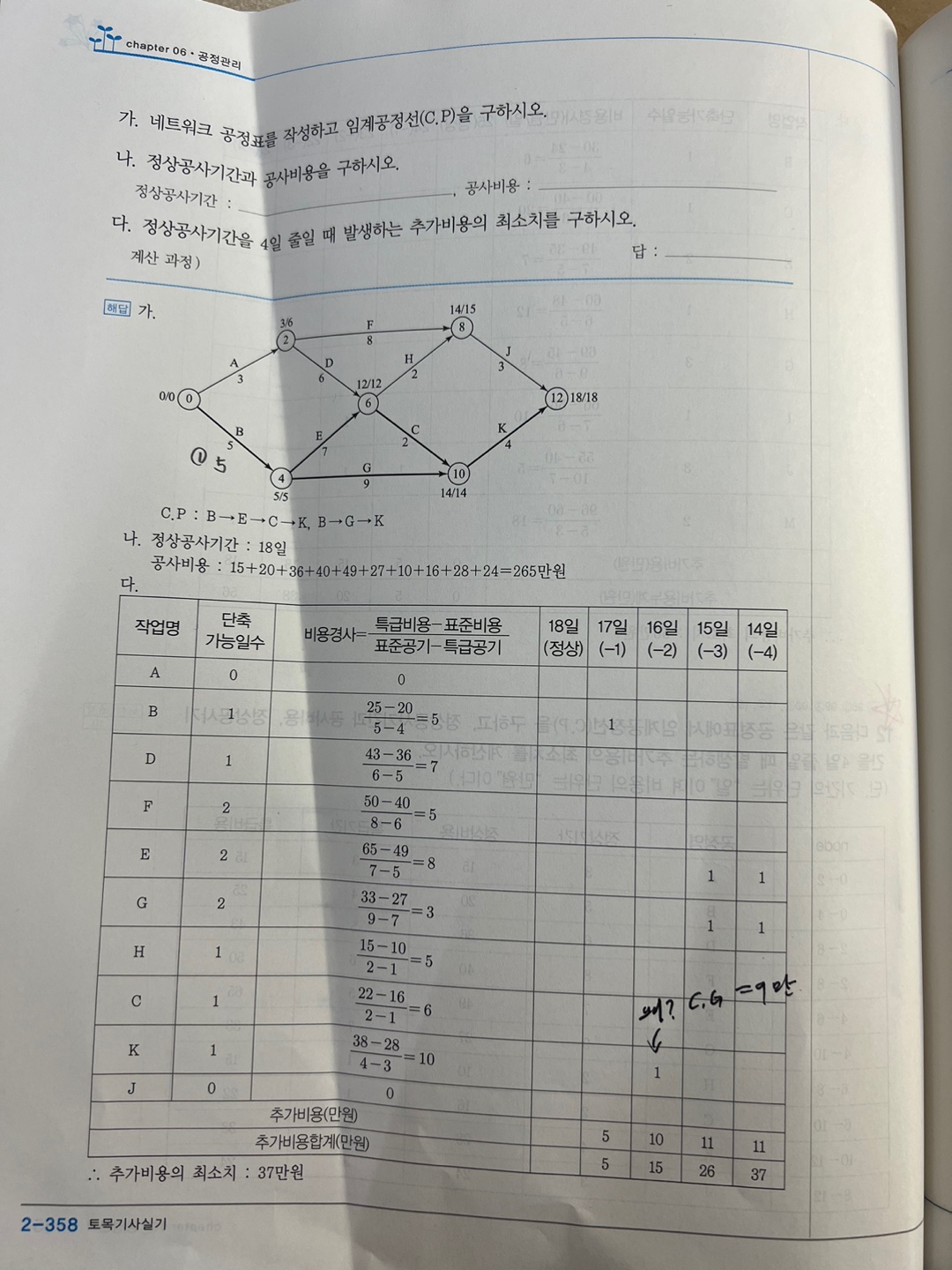

    토목기사실기(빨간책) 2권 2-358P 풀이 중 질문이 있습니다

    (첨부파일)

    교수님 강의 듣고 공정표를 작성하며 문제를 풀어보았는데

    최소비용으로 단축되는 기간을 우선적으로 단축하였습니다.

    공사기간 4일을 단축하는 문제였고

    풀이 1번 처럼 풀었더니 3일 단축까지는 최소비용이 맞았으나 4일부터는 비용이 크게 오르는(뻥튀기 되는) 경우가 있었습니다.

    교재 답은 풀이 2번이었고 3일 단축까지는 풀이 1번보다 비용이 컸으나 최종적으로 4일을 단축시에는 최소비용이 나오는 해답이었습니다.



    무조건으로 하루 앞의 최소비용을 확인하며 단축작업을 선정하는 것이 아니라

    최종적으로 목표하는 공사기간 단축일까지의 최종 최소비용을 확인하는 노하우가 있는 것인지, 아니면 제가 풀이하는 과정에서 혹시 실수가 있어서 1번처럼 나온 것인지 궁금하여 문의드립니다.ㅜ

  • 한웅규 |(2023.06.10 14:18)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    정말 좋은 질문이세요~

    결론부터 말씀드리면 4일차 단축할때 EK작업을 단축하게 되면 BECK경로에서 2일이 단축되게 되므로 공기단축의 오류가 발생하게 됩니다.

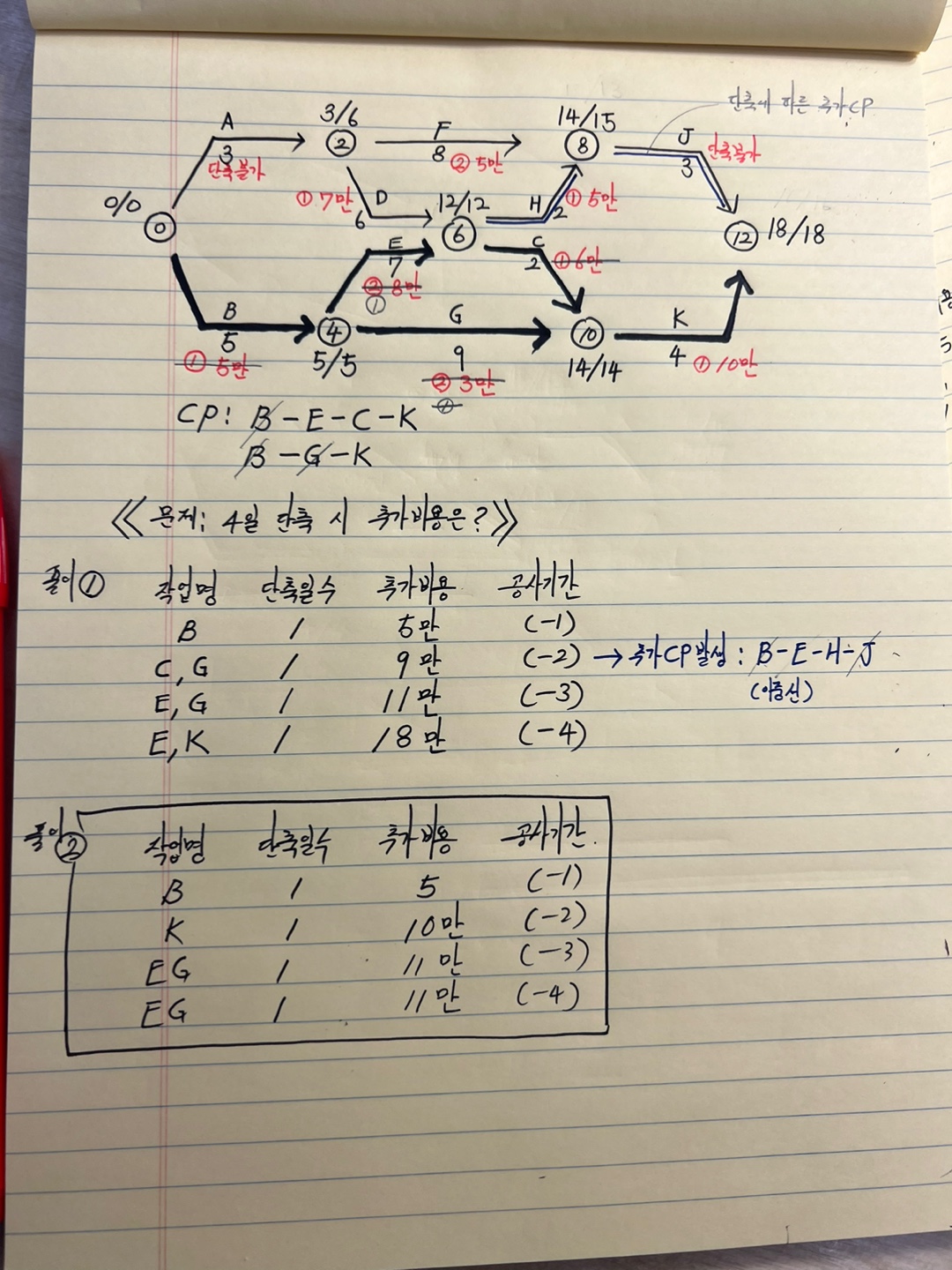

    일단 제가 질의해주신 문제를 일반적인 공기단축방법으로 해설해보겠습니다.

    17일(1일 단축) (BGK, BECK) B작업을 1일 단축하면서 추가되는 비용은 5만원이 발생합니다.

    더이상 B작업은 단축이 불가하구요.

    16일(2일 단축) (BGK, BECK) CG작업을 1일 단축하면서 추가되는 비용은 9만원이 발생하며, 이때 sub CP는 BEHJ경로가 발생하게 됩니다.

    더이상 C작업은 단축이 불가하고 G작업의 단축가능일수는 1일로 수정되겠죠.

    15일(3일 단축)(BGK, BECK, BEHJ) EG작업을 1일 단축하면서 추가되는 비용은 11만원이 발생합니다.

    더이상 G작업은 단축이 불가하고, E작업의 단축가능일수는 1일로 수정되겠죠.

    14일(4일 단축)(BGK, BECK, BEHJ) KH작업을 1일 단축하면서 추가되는 비용은 15만원이 발생합니다.

    따라서 4일 단축하는데 추가되는 비용은 40만원이 발생하게 되겠죠.

     그러면 책의 해설(37만원)보다 추가비용이 커지게 됩니다.

    16일째 단축작업에서 병렬작업을 이용하여 CG작업을 단축하게 되면 추가로 고려해야되는 sub CP(BEHJ)가 발생하면서 K작업보다는 추가비용이 적지만 결과적으로 공기단축 시 소요되는 추가비용은 더 커지게 됩니다.



    일반적으로 공기단축의 이론은 MCX(최소비용)이론을 따릅니다. 그러기에 단축작업을 실시할 때 추가비용이 적은 작업부터 단축하게 되면 지문에서 요구하는 일수만큼 단축했을 때 최종적으로발생하는 추가비용은 최소값이 됩니다.

    그러나 이 문제는 공기단축단원에서 가장 난이도가 높은 문제로 기존의 공기단축문제와 별도로 꼭 숙지하셨다가 실수 없으시길 바랍니다.



    다시 한번 풀어보시고 이해가 안되시면 게시판을 이용해주세요. 유선으로 연락드리겠습니다.
