안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
1. CPM기법은 1점으로 추정하며 PERT는 3점으로 추정하게 됩니다.
2. 문자로 되어 있는 계산식은 생략하고 숫자를 적용한 산출근거만 쓰셔도 무방합니다.
3. 방법 2는 잘못되어 있는 해설이며 방법1로 풀이해주시기 바랍니다.
4. 2번의 답변과 같은 내용으로 숫자를 적용한 산출근거만 쓰셔도 무방합니다.

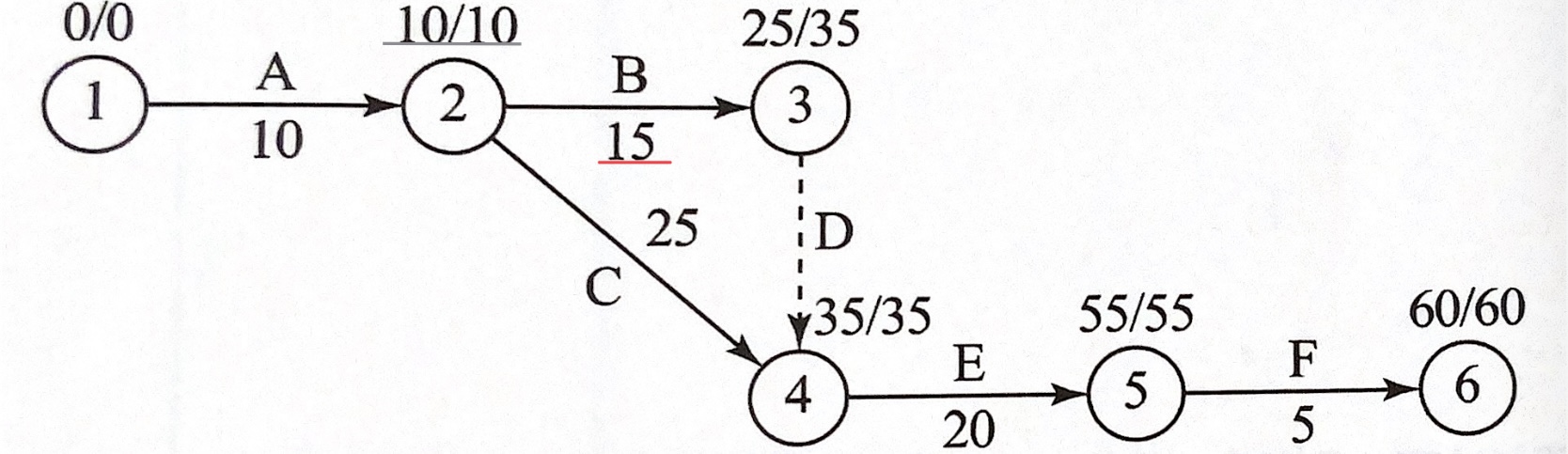

5. 교재가 오타입니다. 비용경사의 단위는 원/일이며 해당문제는 만원/일이 되어야 맞습니다.

6. 네 가능합니다. 공정표는 작성하는 수험생에 따라 여러가지경우의 답안이 작성될 수 있습니다.
7. 네 상관없습니다.

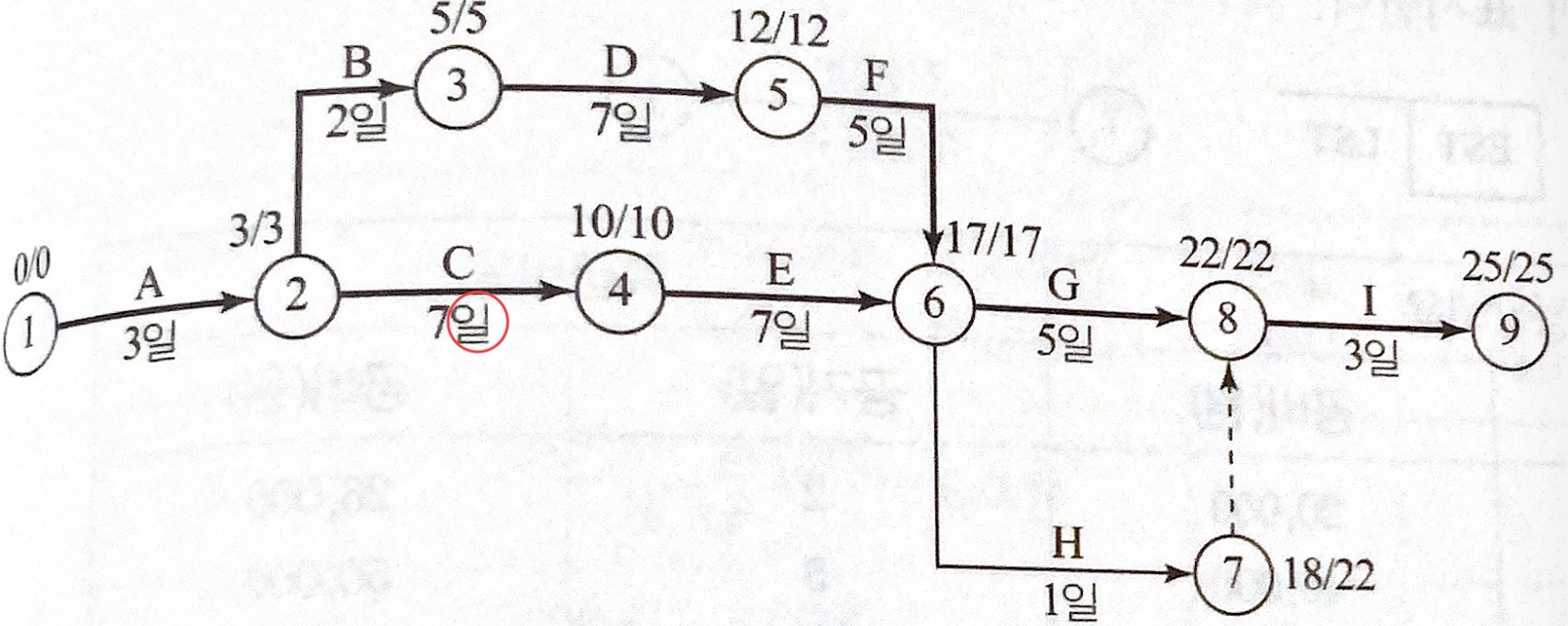

8. 산출근거의 표는 단축 가능한 작업을 나열한게 아니라 단축작업의 결과값을 기재한 것입니다.
9. 화살표 하단에는 작업일수를 기입하며 숫자만 기입하면 됩니다. 하단에 있는 공정표는 문제조건에 있으므로 표현한 것입니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
