안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
질의주신 문제에 공기단축을 설명드리면 아래와 같습니다.

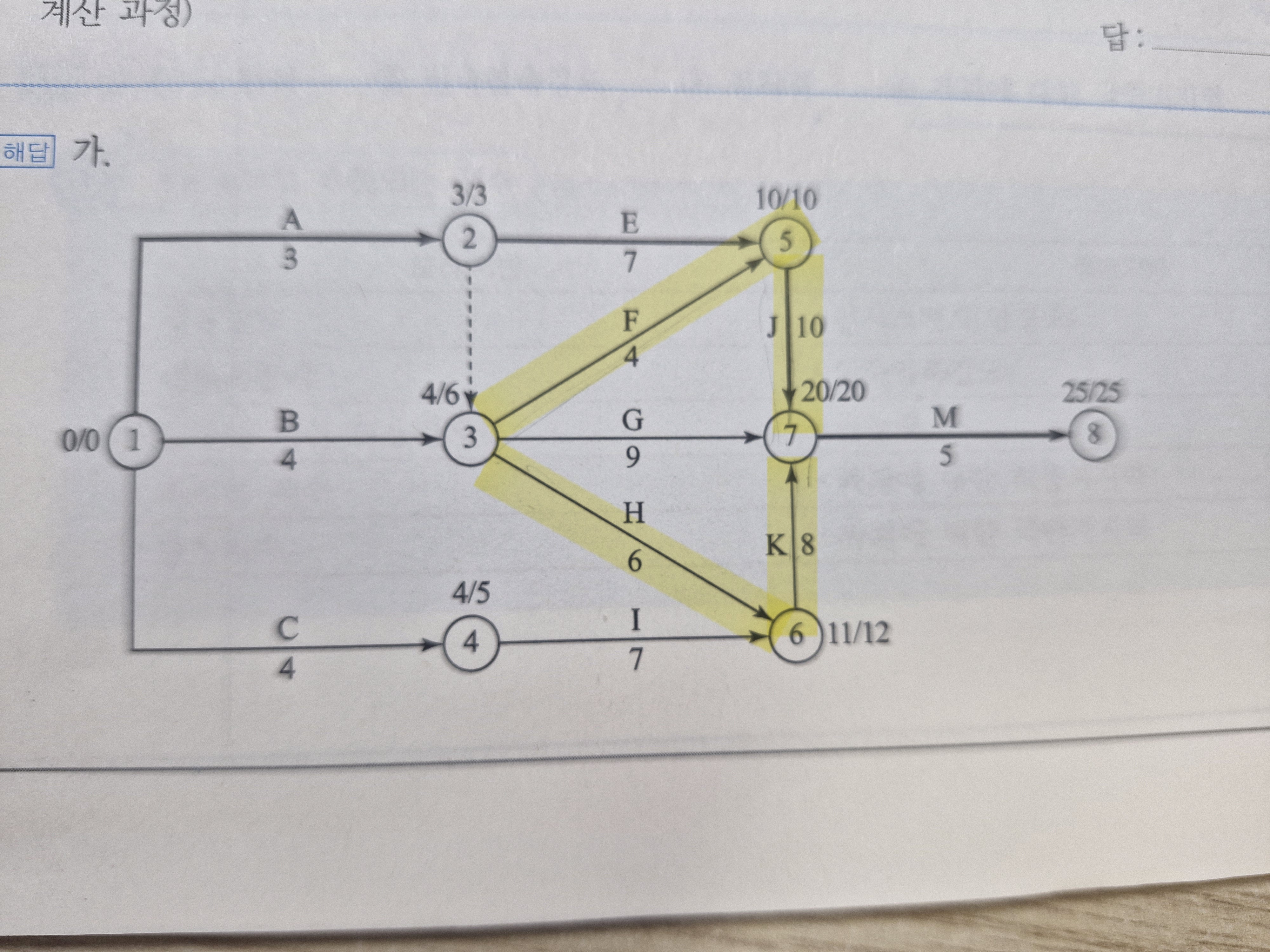

표준네트워크 작성하면 25일에 대한 AEJM의 CP가 발생하게 됩니다.
1일 단축시 AEJM에서 비용경사가 가장 적은 J작업을 단축하게 됩니다.
CIKM경로의 sub CP가 발생하게 됩니다.
2일 단축시 AEJM, CIKM경로에서 비용경사가 가장 적은 IJ작업을 단축하게 됩니다.
BHKM경로의 sub CP가 발생하게 됩니다.
3일 단축시 AEJM, CIKM, BHKM경로에서 비용경사가 가장 적은 M작업을 단축하게 됩니다.
4일 단축시 AEJM, CIKM, BHKM경로에서 비용경사가 가장 적은 M작업을 단축하게 됩니다.
다시 한번 확인해보시기 바랍니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
