한솔아카데미 로고

전체메뉴
토목기사 · 산업기사 전체메뉴 보기
토목(산업)기사 학습게시판 강의수강 중 학습관련 질의응답, 한솔아카데미 합격 선배의 생생한 합격수기를 제공합니다.

학습Q&A

HOME > 학습게시판 > 학습Q&A

글보기
제목

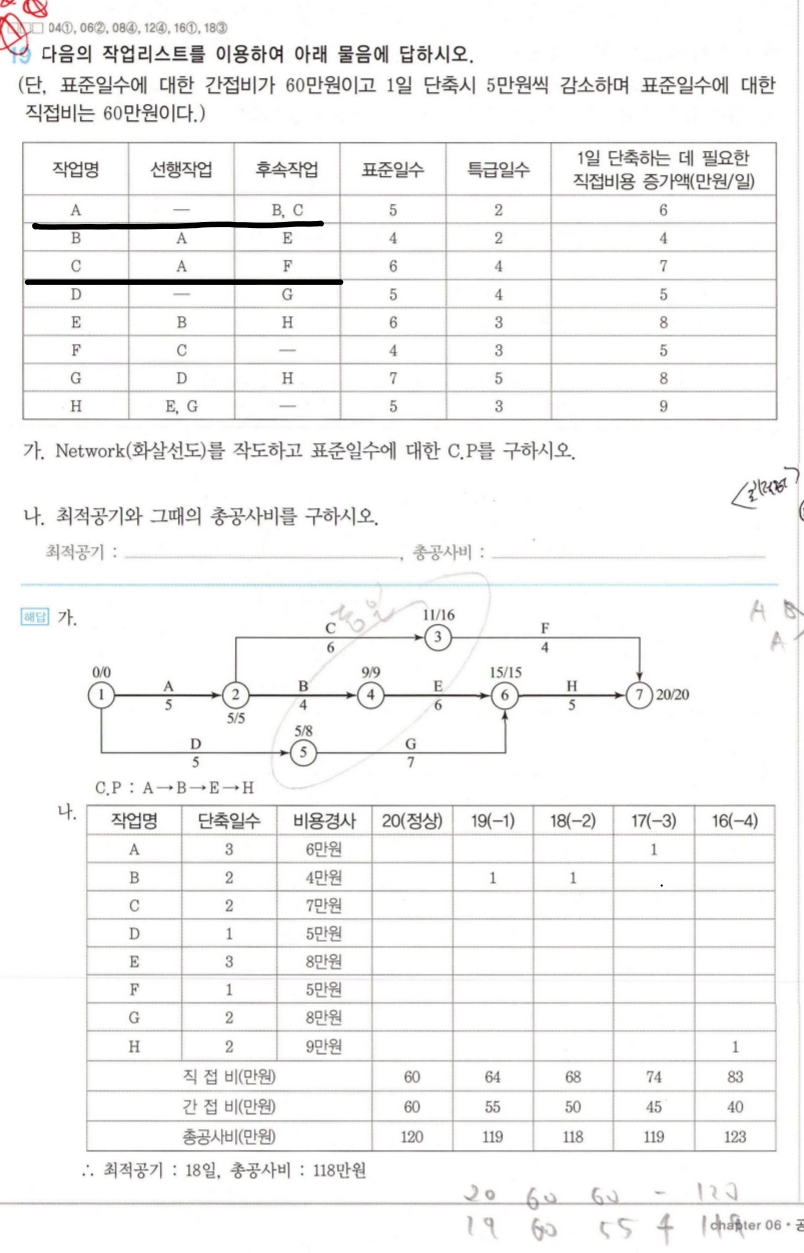

공정관리
질문유형 온라인강의 > 토목기사실기_2권(토목시공학) > 한웅규
글쓴이 윤*규 등록일 2025.10.22 답변상태 답변완료

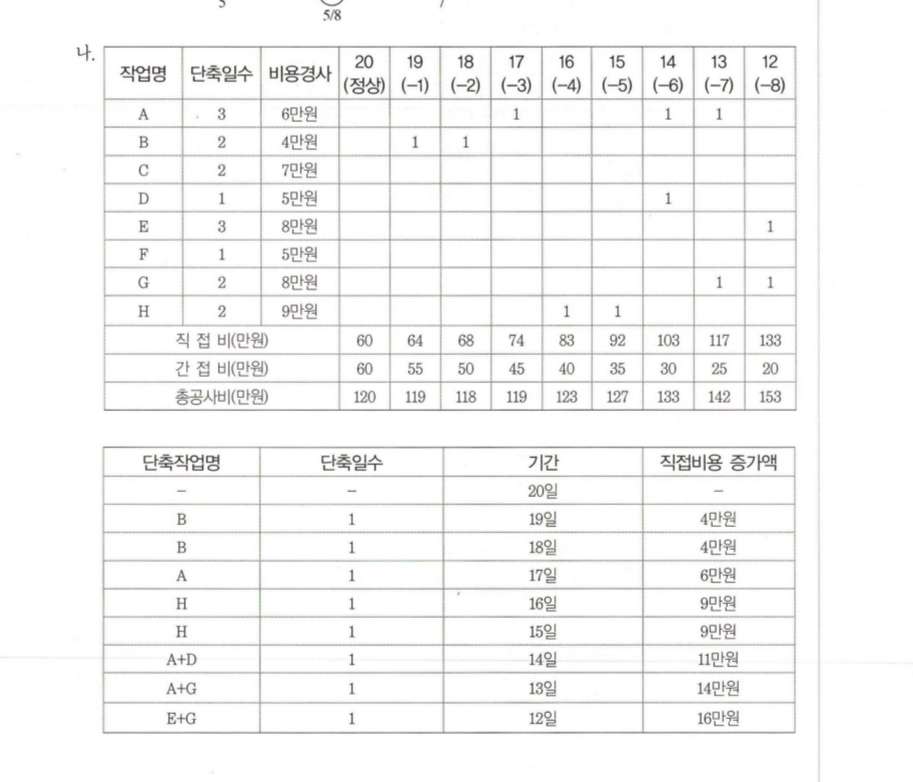

  • 직접비가 20일엔 60만원 추가비 없음 19일차엔 추가비 4만원 직접비는 그대로 60만원 18일엔 직접비가 64만원인데 해설 19일차부터 20일에 추가비가 없음에도 64만원이라 써져있는데 오류인가요?

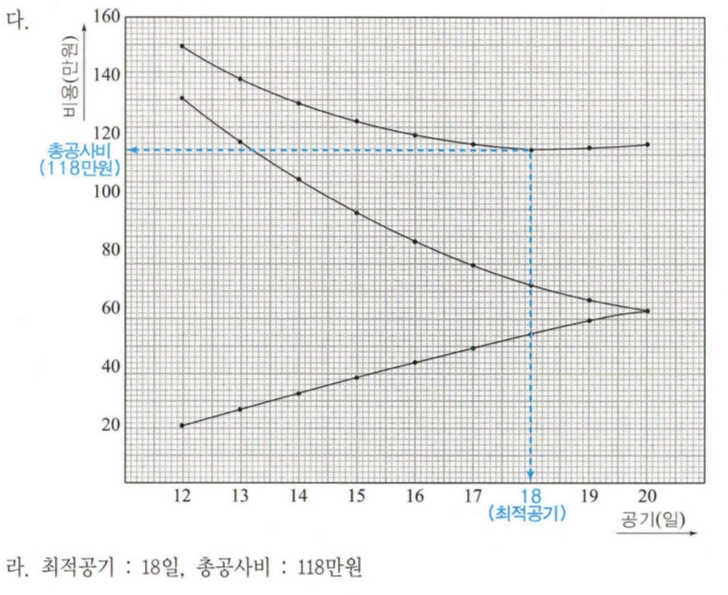

    그리고 다음 문제 작도는 어떻게 한건가요 직접비를 작도하면 60 60 64 68... 이렇게 쭉 이으면 아래 해설과 전혀 다르게 나옵니다 작도하는 방법 알려주세요







  • 한웅규 |(2025.10.23 13:36)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    1. 총공사비 산출근거는 직접비와 추가비용을 따로 기재해도 되고 직접비에 추가비용을 합산하여 기재해도 됩니다.

    교재의 해설은 추가비용란을 따로 만들지 않고 직접비에 포함시켜 산출근거를 나타낸 것입니다.



    2. 위에 설명드린바와 같이 추가비용을 직접비에 포함시켜 작도하게 되면 60, 64, 68, ...로 타점을 하고 곡선을 표현해보시면 되겠습니다.



    마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.

첨부파일

목록

위로
