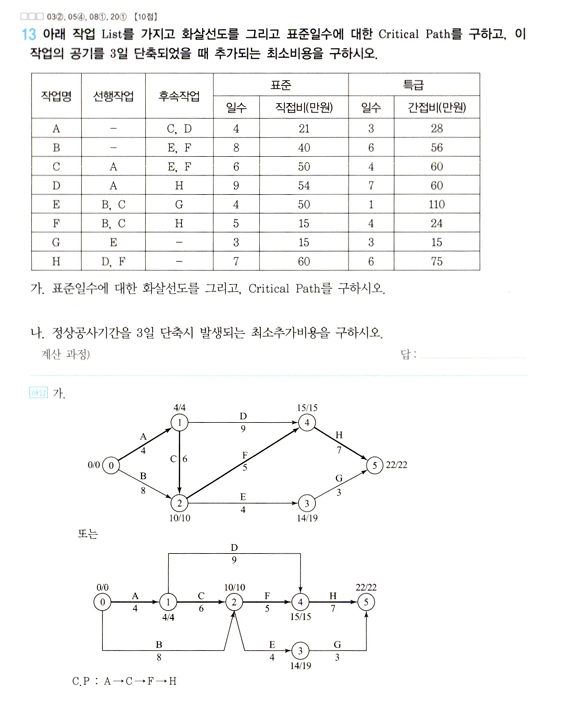

20년도 1회차 13번 공정관리문제
질문유형 온라인강의 > 토목기사실기 종합반 > 한웅규
글쓴이 김*용 등록일 2026.04.14 답변상태 답변완료
  •

    (나) 문제 해설을 보면, c > c > df = 총 22만원으로 추가비용을 산정했는데,

    c > a > f 로 단축하게 되면 총 21만원이 추가비용으로 산정됩니다.



    보조 cp의 경우에도 이러한 방법으로 하게 되었을 때 아래와 같이 기존 acfh cp가 가장 크거나 같은 상태를 유지하여

    풀이에 문제가 없다고 생각하는데



    a c f h = 19

    b f h = 19

    a d h = 19

    b e g = 15

    aceg = 16



    왜 해설에는 C > C > DF를 최소추가비용으로 산정했는지 궁금합니다.









  • 한웅규 |(2026.04.14 14:35)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    ACFH에서 C작업을 2일 단축하게 되면 ADH, BFH의 sub CP가 발생하게 되며 다음 단축작업시 ACFH, ADH, BFH경로에서 비용경사가 가장 최소인 DF작업을 단축하게 됩니다.



    마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
