1권 358페이지 11번 문제 Sub CP 관련해서 질문드립니다. 공기를 22일에서 21일로 단축하는 과정에서 M작업을 단축합니다. 이 때 원칙대로라면 세번째로 발생하는 Sub CP를 확인해야하지만 교수님께서 온라인강의에서 "앞에서 파생되는 모든 경로가 제일 끝 M작업을 통해 들어오는데 그 M작업을 단축시켰기 때문에 추가되는 Sub CP는 없을거라고 본다, 그래서 확인할 필요가 없다." 라고 하셨습니다. 이 말씀이 잘 이해가 안되서 저는 Sub CP를 확인해봤는데 BHKM,CIKM이 나왔습니다. 이 중에 K,I는 단축할 일수가 없기 때문에 제외하면 기존CP부터 세번째 Sub CP까지 경우의 수는 다음과 같습니다.

기존 CP: EJM
Sub CP 1: CM
Sub CP 2: BHM
Sub CP 3: BHM, CM
경우의 수를 찾는 방법은 전체라인에서 공통적이거나 윗라인부터 아래라인까지 각 라인마다 작업을 하나씩 전부 더했을 때 비용경사가 가장 저렴해야됩니다.
그러면 어차피 가장 저렴한 건 M이라서 저는 M을 단축한다고 결론지었습니다. 혹시 이렇게 풀어도될까요?

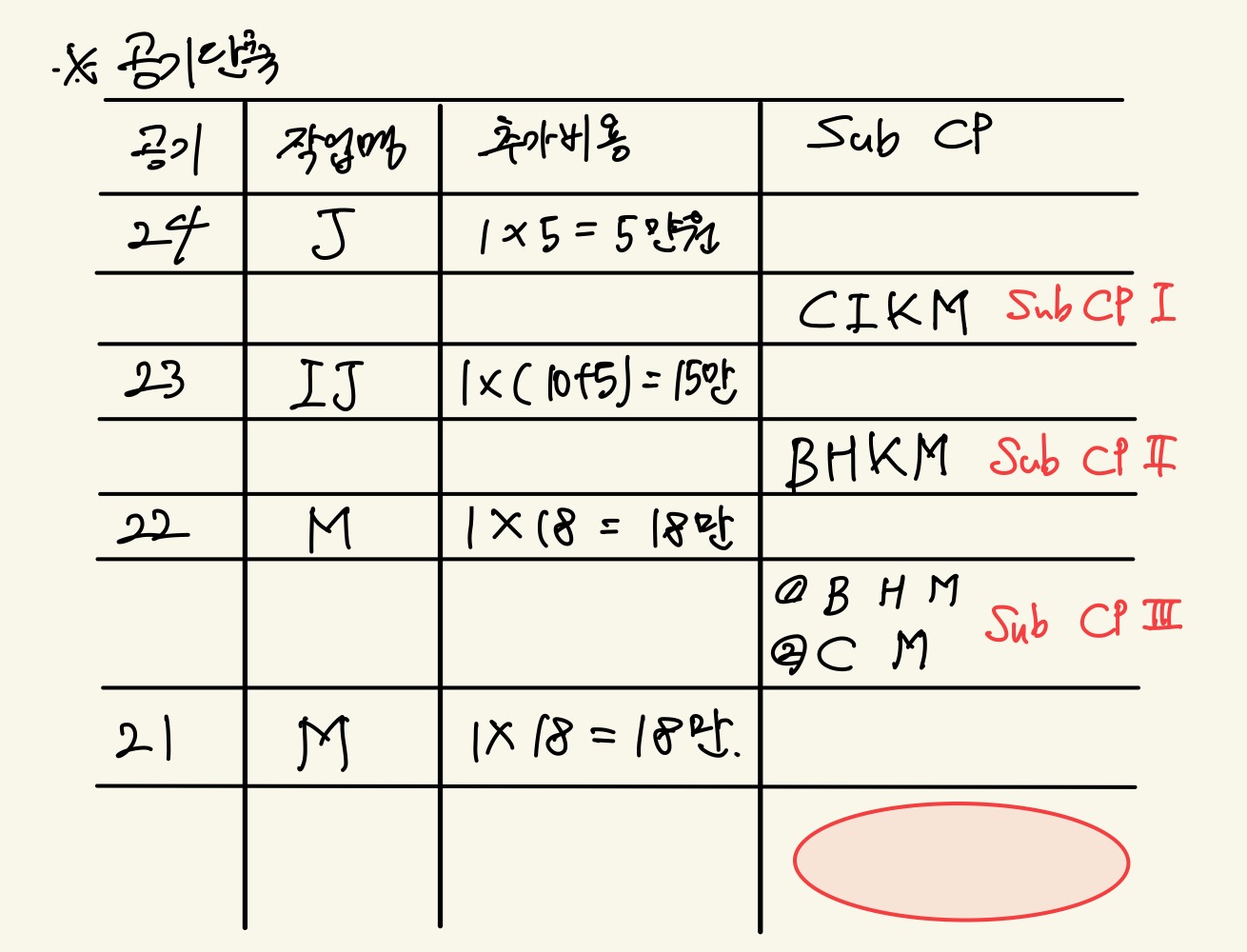

또한 실기시험에서 아래 첨부한 사진처럼 답안지를 작성해도될까요? 단축작업 후 Sub CP 발생여부를 확인해야된다는 의미에서 단축작업 아래에 Sub CP를 작성했습니다. 그리고 Sub CP가 두 개 이상일 때는 저렇게 한 칸에 두 개 이상을 번호로 매겨서 작성해도 괜찮을까요? 그리고 마지막 단축 후 Sub CP의 빨간색 동그라미란에는 아무것도 작성 안해도 될까요? 원래는 강의 판서처럼 추가비용 바로 옆에 작성하면서 연습했지만 조금 헷갈리는 거 같아서 제가 바꿔봤습니다.

아래 사진은 마지막 22일에서 21일로 단축 전 기존CP부터 마지막 Sub CP 3까지 전부 적어놓고 결국 가장 저렴한 경우는 M작업이라는 걸 표현해봤습니다. 혹시 이게 맞을까요? 긴 글 읽어주셔서 감사합니다 교수님.
