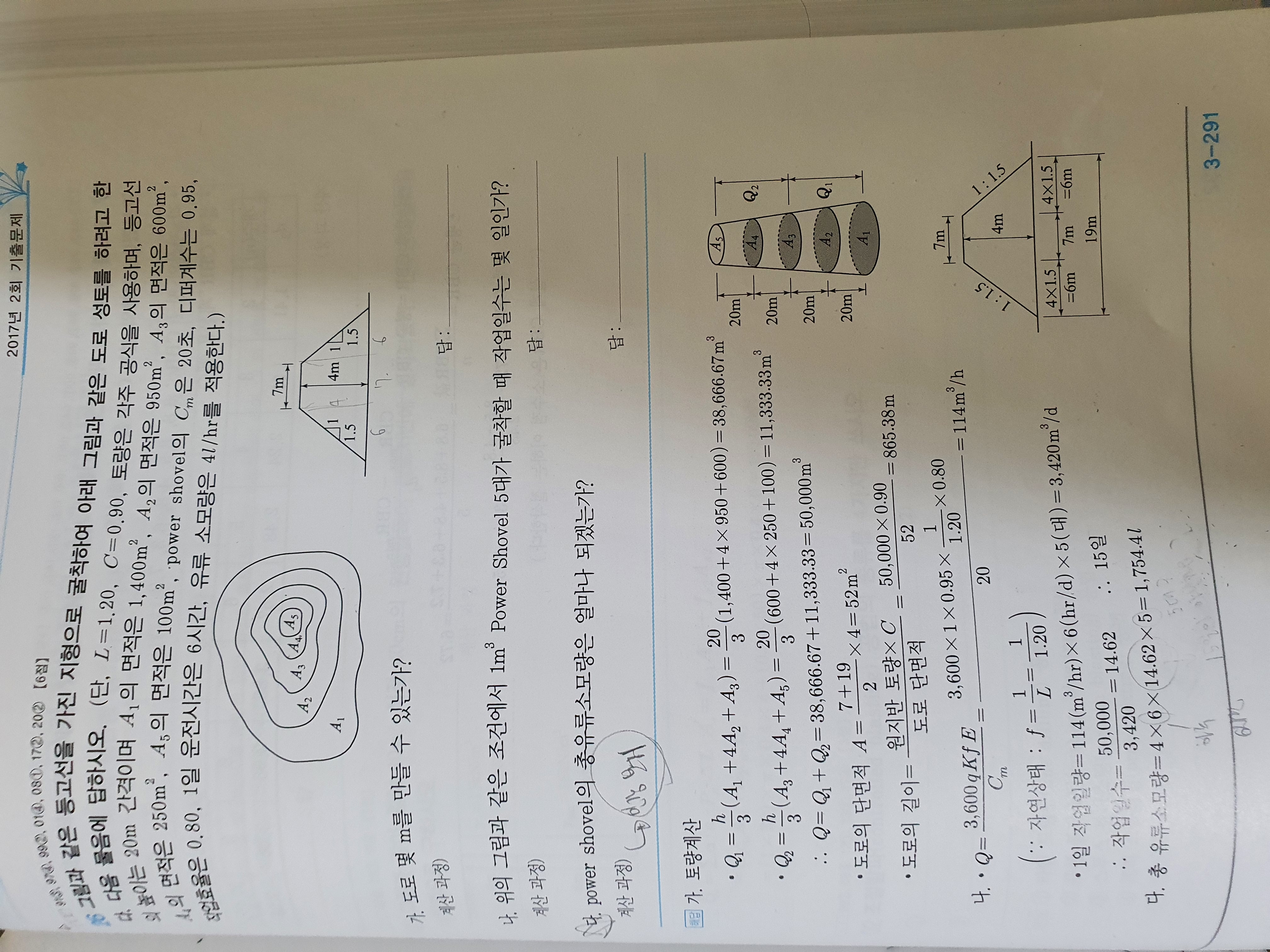

총 유류소모량을 구할때 사용하는 작업일수 질문
질문유형 온라인강의 > 실기_토목시공 > 이상도
글쓴이 김*우 등록일 2022.02.07 답변상태 답변완료
  • 해당문제를 17년도 인터넷강의 해설영상에서는 (나)에서 14.62일, 15일 둘 다 정답이라고 하시며 (다)에서도 14.62나 15를 대입하여 구하면 된다고 하셨으나

    20년 2회차 강사님은 (나)에서는 14.62일을 올림하여 15일로 표기하나 (다)를 계산할때는 14.62일을 대입하여 계산하여야 된다고 하시는데

    (나),(다)에서 작업일수를 어떻게 대입하여야 할지 햇갈립니다.

  • 이상도 |(2022.02.09 15:11)

    답변드립니다..

    (나)에서는 작업일수 계산이기 때문에 14.62일을 반올림하여 15일로 계산하시고

    (다)에서는 실제로 소모된 유류소모량을 구하는 것이므로 14.62일로 계산을 하시면 됩니다..
