안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
답안으로 충분히 인정됩니다.
문제조건을 먼저 확인하셔서 조건에서 요구하는 부분만 답안으로 제출하시면 되겠습니다.

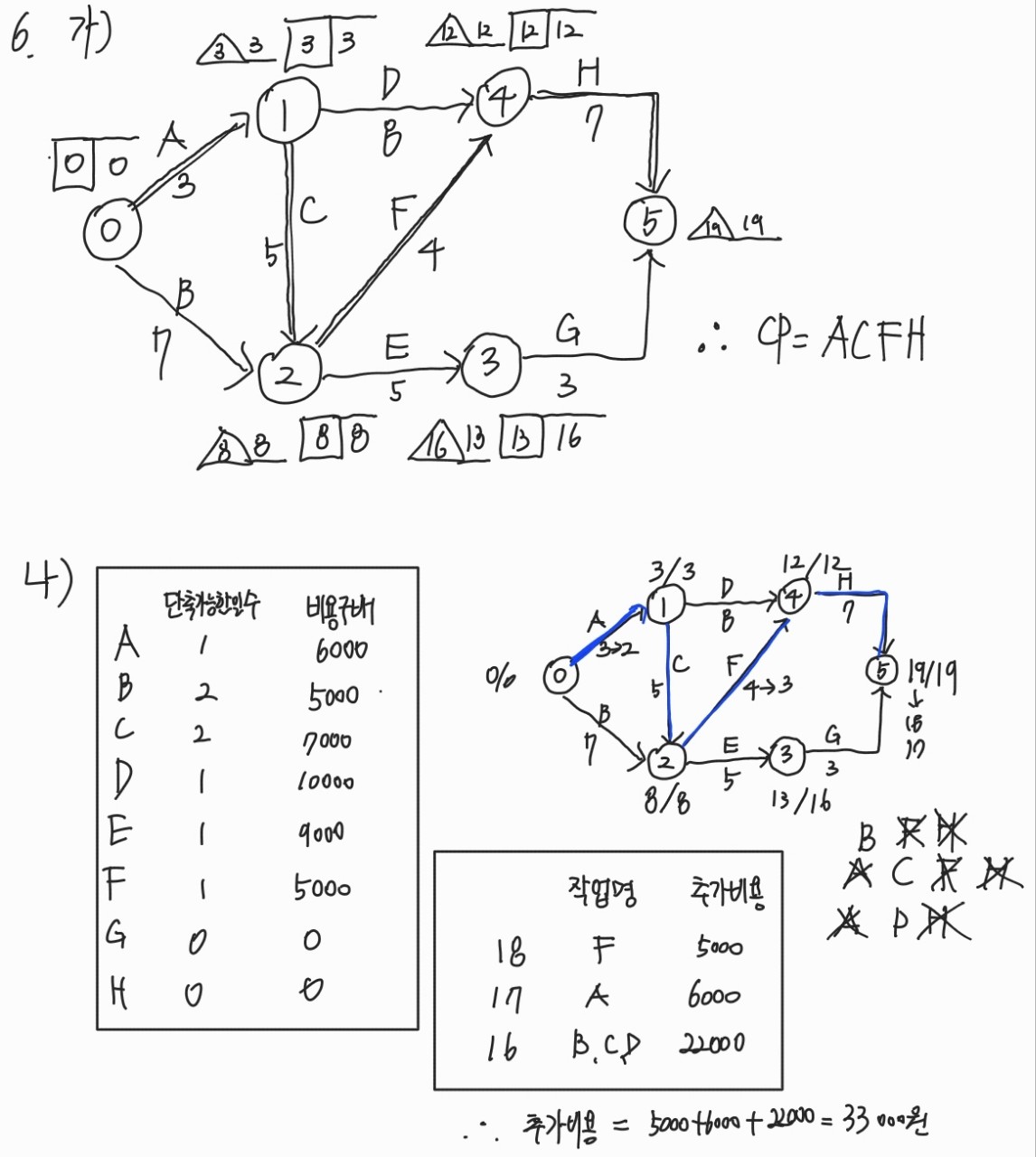

1) 표준네트워크 작성
2) 3일 단축시 추가비용 산출
1)번에 항목은 첨부해주신 가)로 작성하시면 되고 2)번의 항목은 소제목을 이용하여 1. 각 작업의 단축가능일수와 비용경사, 2. 공기단축 으로 나눠서 작성해주시면 되겠습니다. 추가비용의 결과값도 당연히 포함되어야 하겠습니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
