선생님 안녕하십니까?
다름이 아니라 20년1회차 13번 문제 최소추가비용문제 질문이 있습니다.

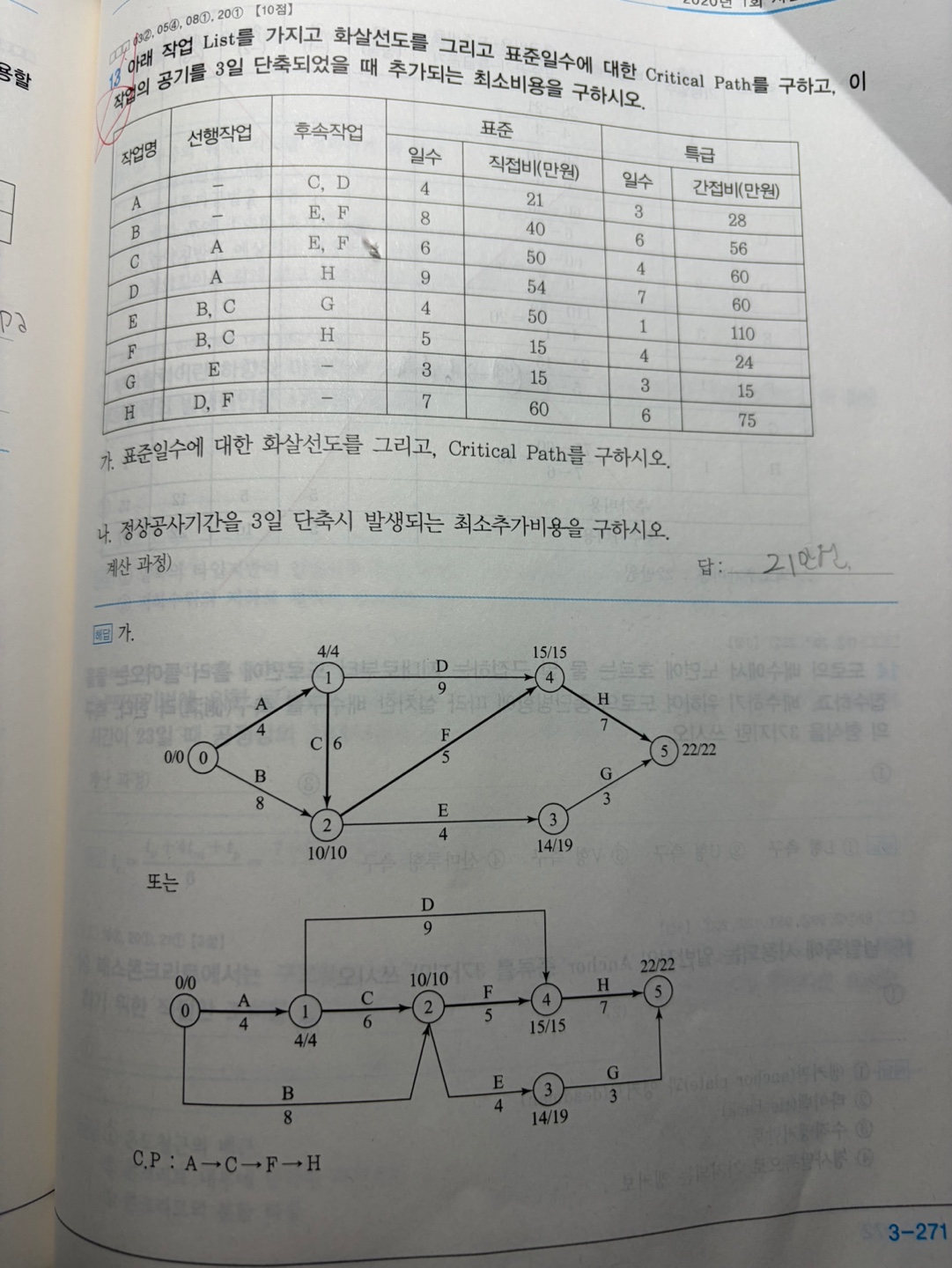

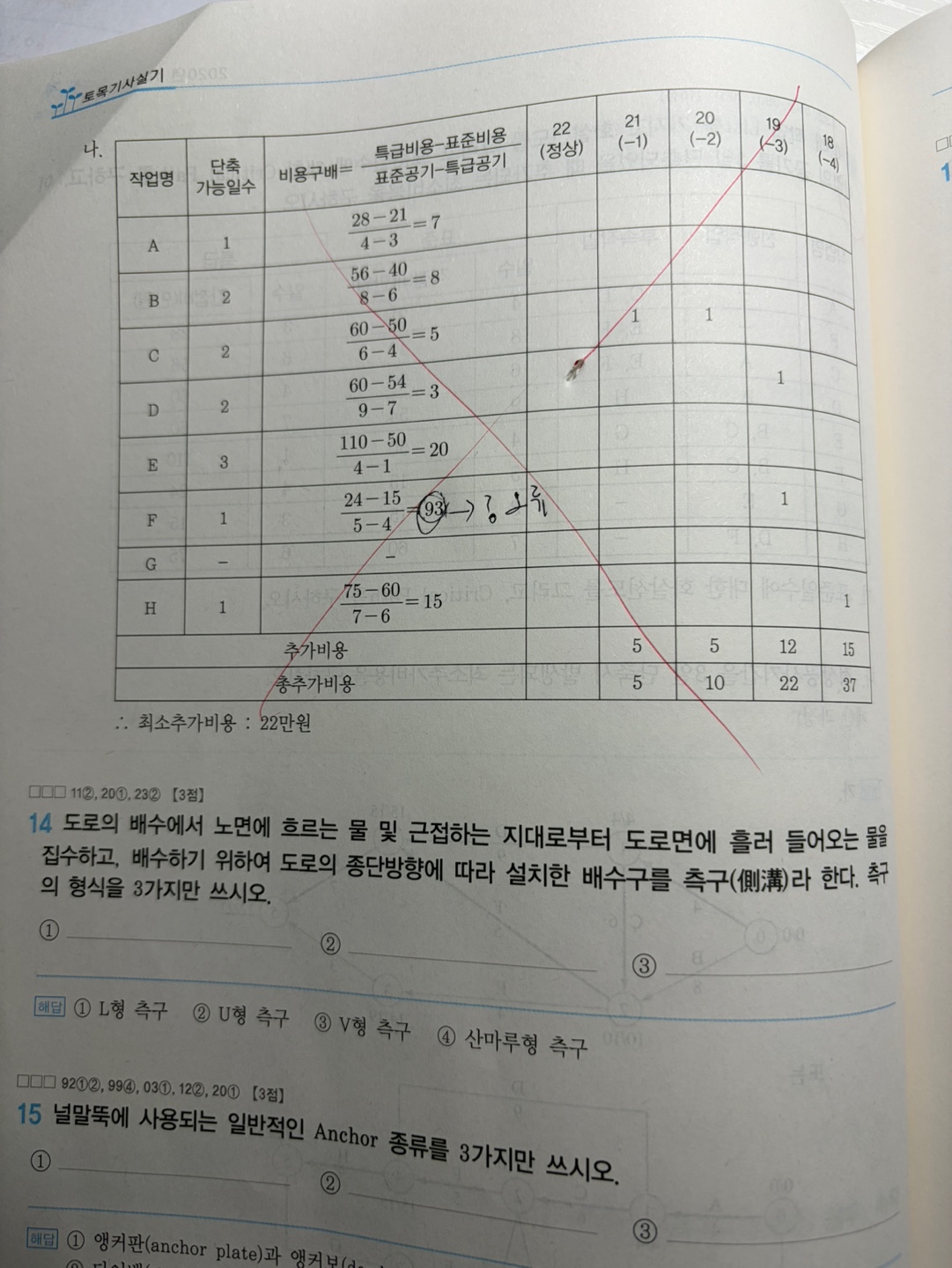

해설에는 c 작업을 연속으로 2번 줄이고 그리고 (d,f)를 줄여서 22만원으로 되어있는데
c 한번 줄이고 a(7만원)를 한번줄이게 되면 a,d,f 예비cp라인을 고민 할 필요없어서 f (9만원) 하나만 줄여서 총합 21만원으로 할수가 있는데 이렇게 하면 안되나요?
안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
C작업을 2일 단축하고 나면 ADH, BFH의 sub CP가 발생하게 되므로 ACFH, ADH, BFH경로에서 비용경사가 가장 최소인 DF작업을 단축하게 됩니다. 다시 한번 확인해보시기 바랍니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
