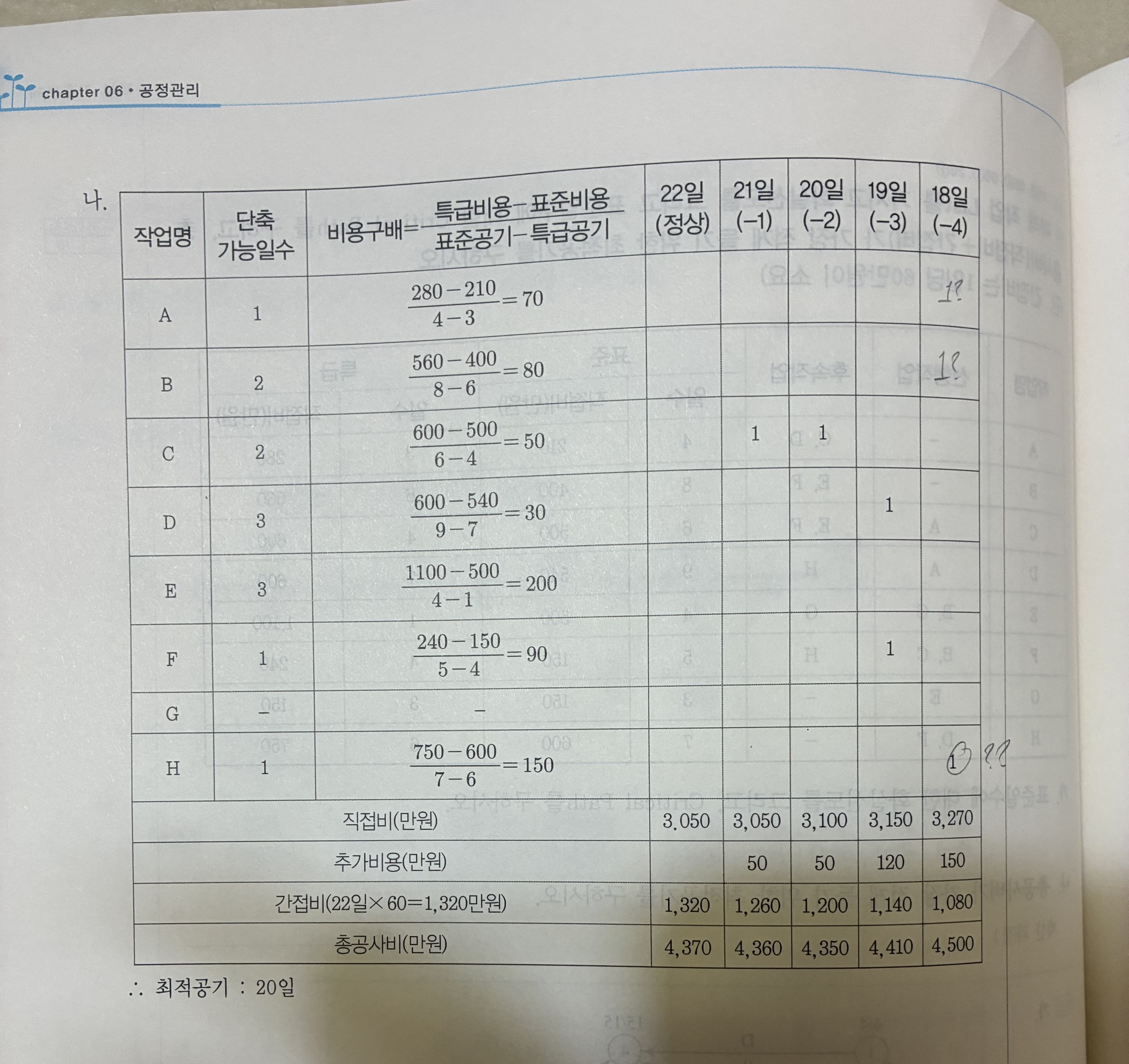

해당 문제를 풀다보면 18일까지 단축할때 AB or H를 줄여야하는데요. 같은 추가 비용이 들 경우, 더 앞에 있는 작업을 줄이는게 우선이라고 하셨던걸로 기억합니다. 교재의 오류인가요?
(강의 너무 잘 듣고 있습니다! 건승하세요.)
안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
공기단축시 비용경사가 같으면 선행작업을 줄이는게 맞습니다.
공사의 공정은 초반보다는 후반으로 갈수록 공종이 많아지므로 여유가 부족하여 공기단축이 힘들게 됩니다.
참고로 해당문제는 18일에 대한 근거는 남기지 않으셔도 무방합니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
