공정관리- CPM기법에서 작업일정 표현
질문유형 온라인강의 > 토목기사실기 종합반 > 한웅규
글쓴이 이*훈 등록일 2026.07.10 답변상태 답변완료
  • 한웅규 강사님, 안녕하세요?

    2가지 개념이 충돌하고 있어, [2017년 1회 기출 가.] 문제를 이용하여 질문드리고자 합니다.

    여기서 'E작업'에 주목해보겠습니다.

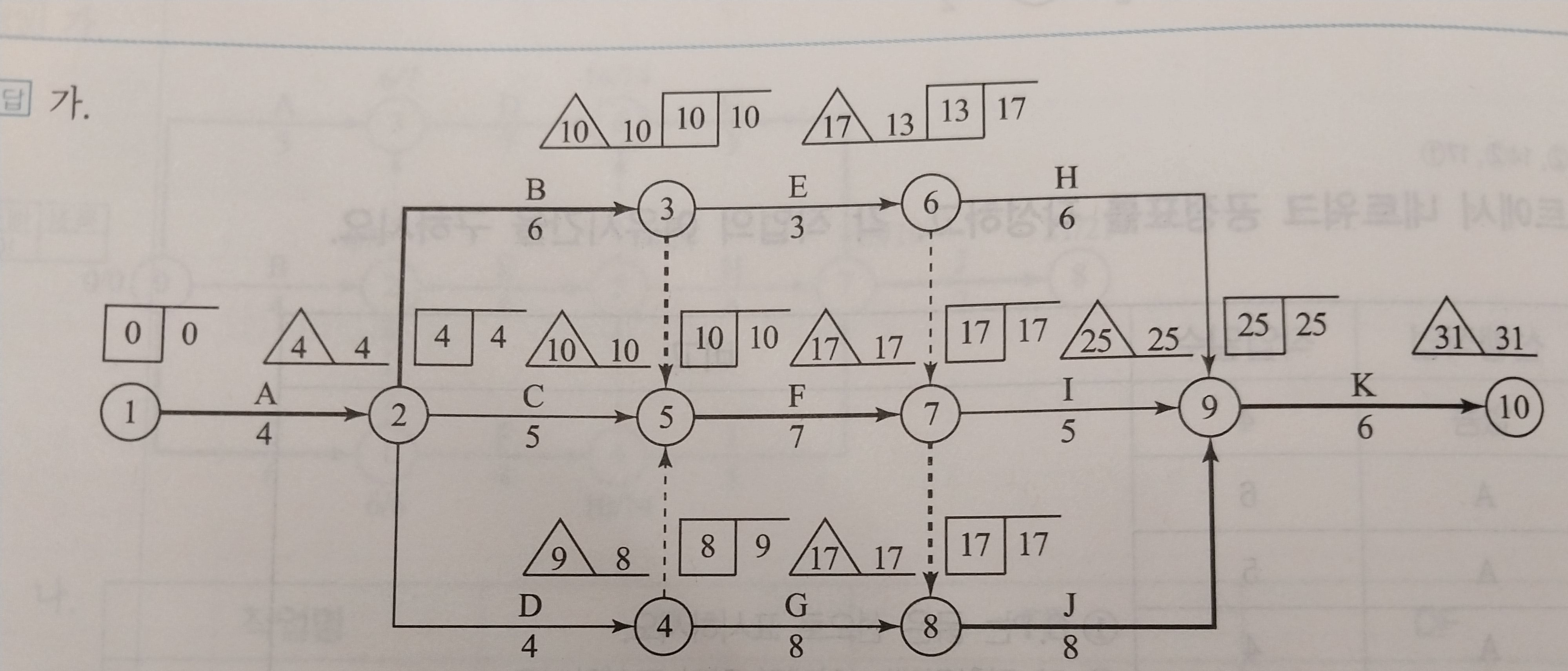

    [바깥 것끼리 같고, 안의 것끼리 같다] 를 적용한 결과입니다.









    [왼왼, 오오, ±일수] 풀이법을 적용한다면,

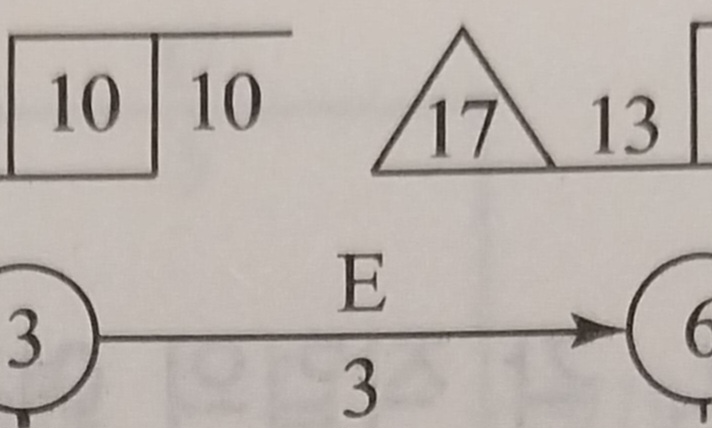

    E작업의 (EST,LST,LFT,EFT) == (10,14,17,13)

    으로 도출됩니다.









    《 질문 》

    [CPM기법에서의 LST] 과 [실제 LST] 가 다르게 나타나는 이유는 무엇인가요?

    이러면 굳이 CPM기법으로 표현하는 이유가 퇴색되지 않나요?



    감사합니다.

  • 한웅규 |(2026.07.11 12:25)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    정말 좋은 질문 감사드립니다. 조금 복잡할 수 있지만 설명드리겠습니다.



    PERT기법은 결합점 중심으로 일정계산을 하게 되며 CPM기법은 활동을 중심으로 일정계산을 하게 됩니다.

    다시 말해  일정계산을 하고 난 후에 CPM기법에 맞춰서 (안에 끼리 같고 밖에끼리 같고)EST, EFT, LST, LFT는 다른 작업의 영향여부를 고려하지 않고 해당작업만 생각하여 계산이 되고 일정계산을 하고 난 후에 (왼쪽에 왼쪽, EST+일수 등등..)EST, EFT, LST, LFT의 값은 다른 작업의 영향을 고려하여 일정계산을 하게 됩니다.



    강의중에 풀어드린 방법으로 일정계산을 하고 난 후에 EST, EFT, LST, LFT를 구하고나서 표현기법(네모, 세모)을 그려서 안에 값과 밖에 값을 같게만 기입해주시면 되겠습니다.



    마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
