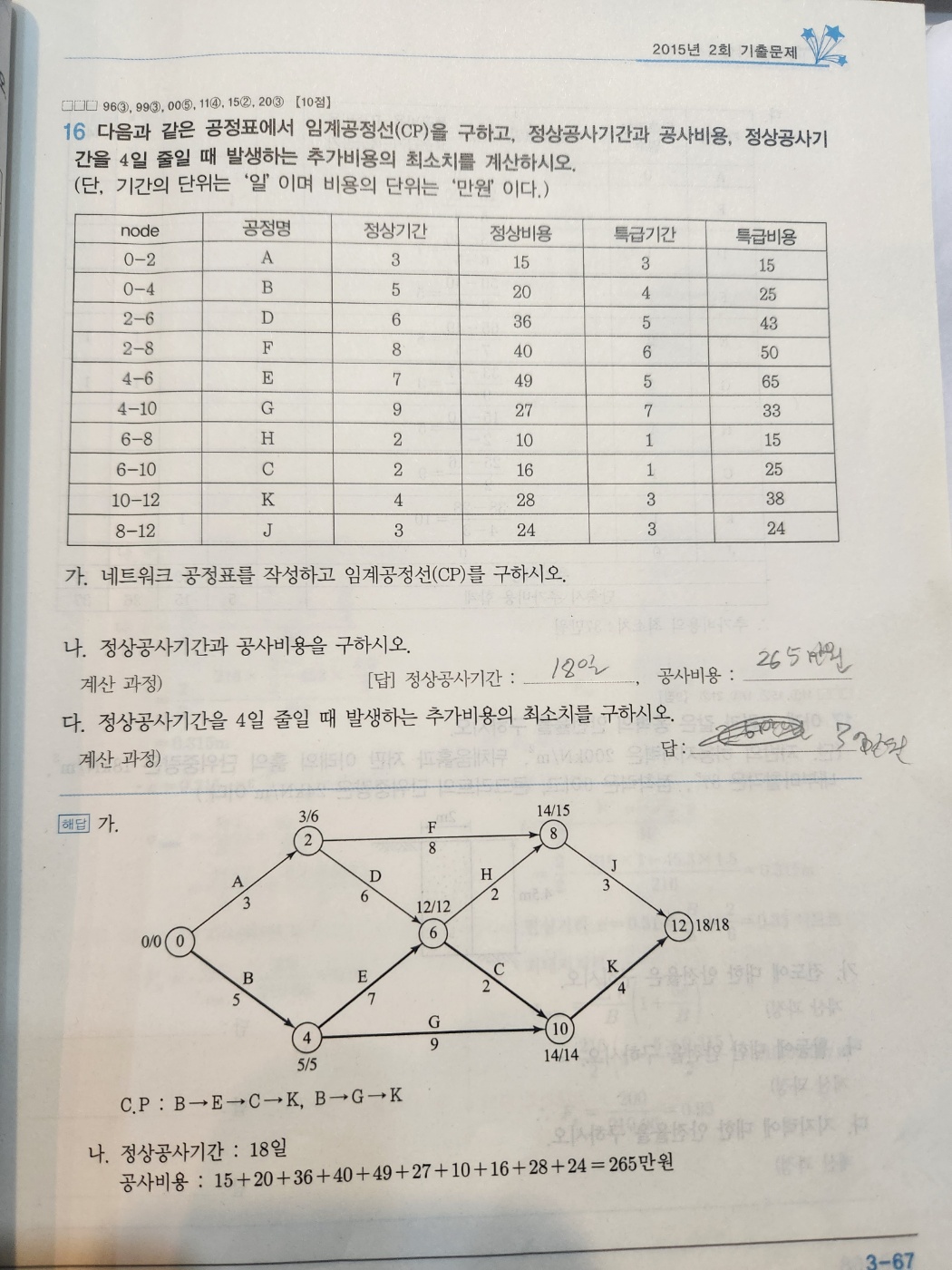

2015년도 2회차 실기 공정관리 문제에서 단축일수를 16일까지 줄일때 추가 c.p가 B > E > H > J 가 16일로 추가로 발생할 수 있는거 아닌지 궁금합니다. 강의 내용에는 추가 C.P가 없다고 되어있어 오류인지 저가 헷갈린건지 궁금해서 올렸습니다
