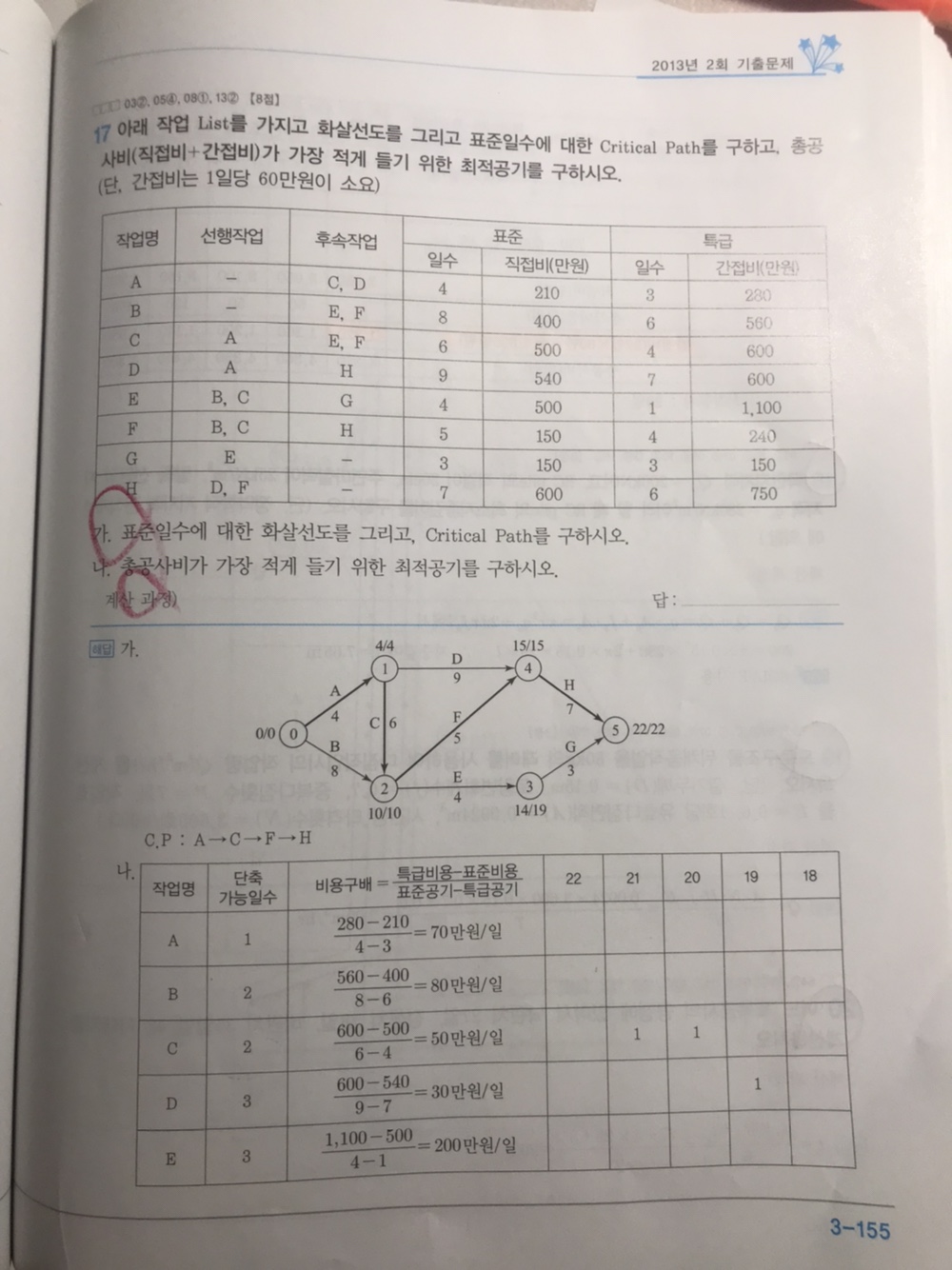

간접비
질문유형 온라인강의 > 실기_공정관리 > 한웅규
글쓴이 염*민 등록일 2020.11.25 답변상태 답변완료
  • 문제에서 간접비를 처음 시작하는 값을 안주면 1일당 60만원이 소요되니까 60곱하기 22일 이렇게 하는 건가요 ? 안주어지면 표에있는 간접비를 모두 더하는 것인 줄 알았는데 아닐까요 ?

  • 한웅규 |(2020.11.25 13:29)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    직접비는 정상비용에 해당하는 값을 전부 더하면 공사기간 동안에 직접비를 구할 수 있으며 간접비는 문제에서 조건으로 따로 주어지게 됩니다.

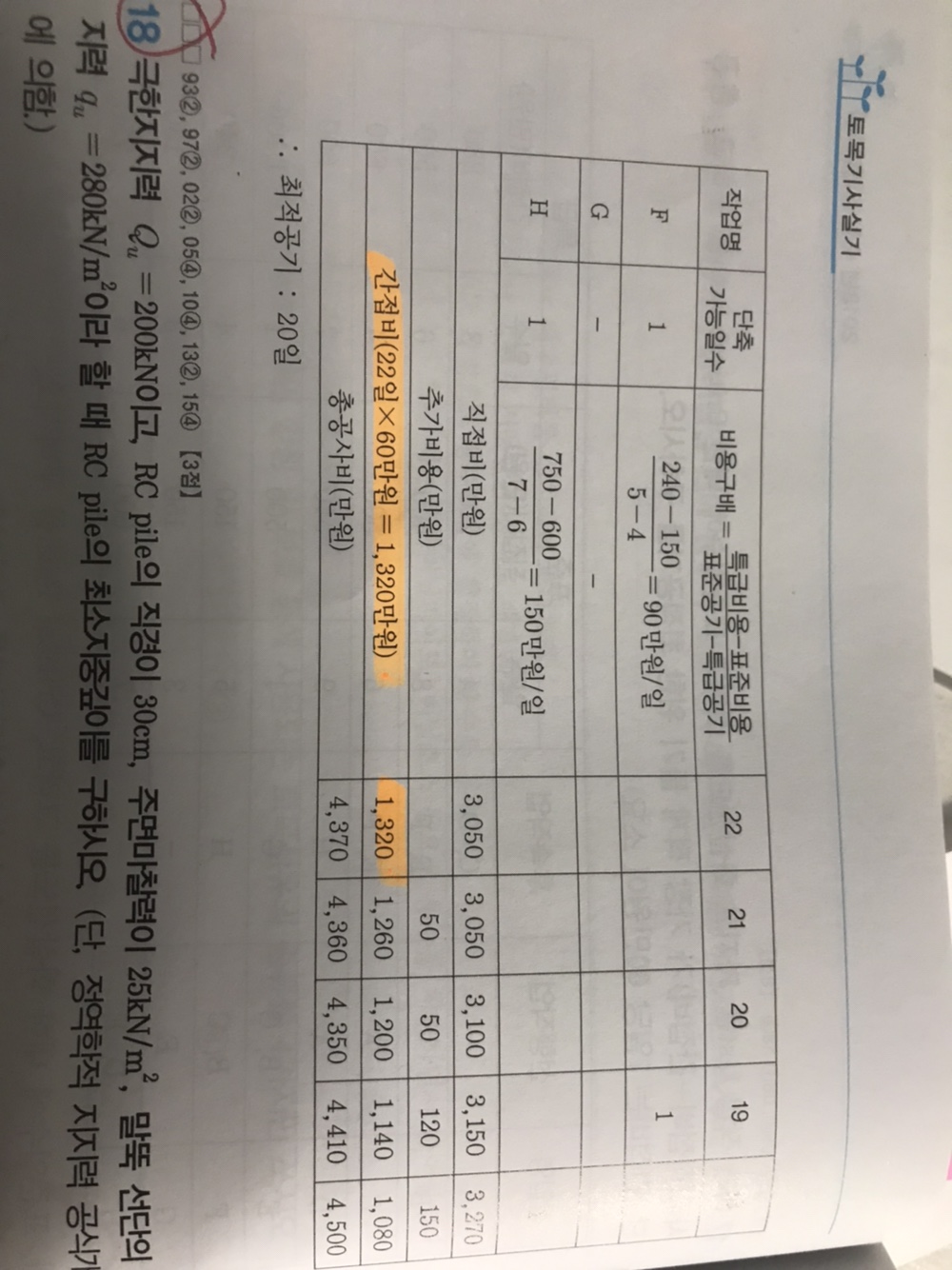

    해당문제는 간접비가 1일당 60만원 소요라고 되어 있으므로 표준공기 22일에 대하여 22×60=1320만원으로 산출되겠습니다.



    마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
