안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.

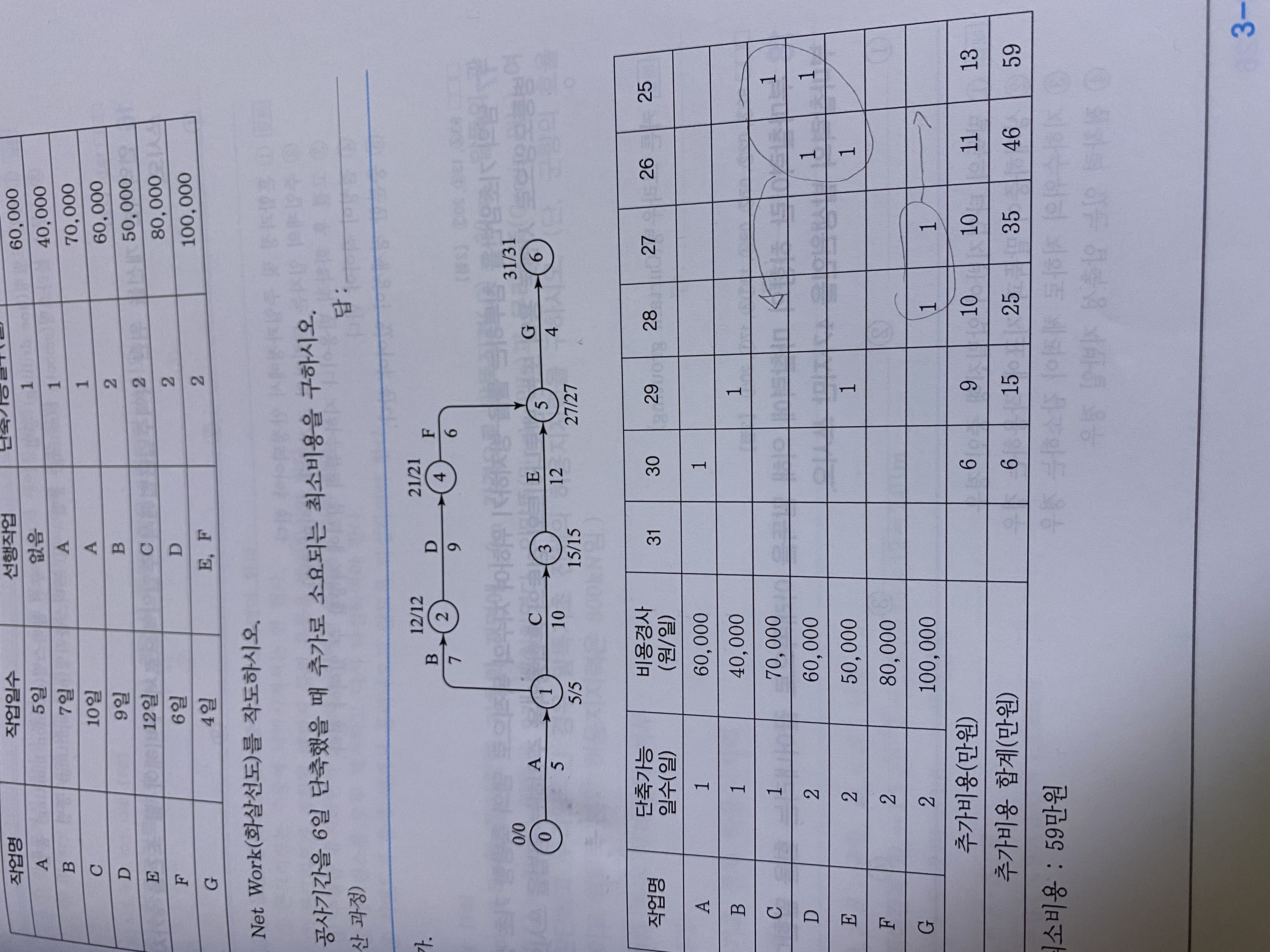

공기단축은 MCX기법을 따르게 되므로 1일 단축시 발생하는 추가비용이 적은 작업부터 단축하게 되면 결과적으로 단축시 소요되는 총 추가비용 또한 최소비용이 든다는 가정을 세우고 단축하게 됩니다.
6일을 단축할때는 문제가 없지만 만약이 이 문제가 4일을 단축하거나 5일을 단축하는 문제였다면 단축시 소요되는 추가비용 또한 교재의 답안과 결과가 달라지게 됩니다.
또한 질의주신내용으로 단축하면서 추가로 생기는 sub CP가 발생하게 되면 결과값 또한 전혀 다르게 나오게 됩니다.
추가비용이 최소가 되는 작업부터 단축해주시기 바랍니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
