안녕하세요 한웅규 교수님, 토목기사실기 종합반 신청 후 공정관리 파트를 배우고 있는 수강생입니다. 4-1-절 부분을 정확하게 짚고 넘어가고 싶어 질문 드립니다.
제가 강의를 들으며 필기 한 부분은 '한 이벤트에서 더미로 나가는 경우 4-1-절' 인데, 여기서 헷갈리는 것이 하나의 이벤트에서 다른 작업 없이 더미로만 나갈 경우 4-1-절을 사용 하는 것인가요? 만약 다른 작업도 있고 더미도 있는 경우엔 3-1-절을 사용하면 되는 것인지 질문 드립니다.

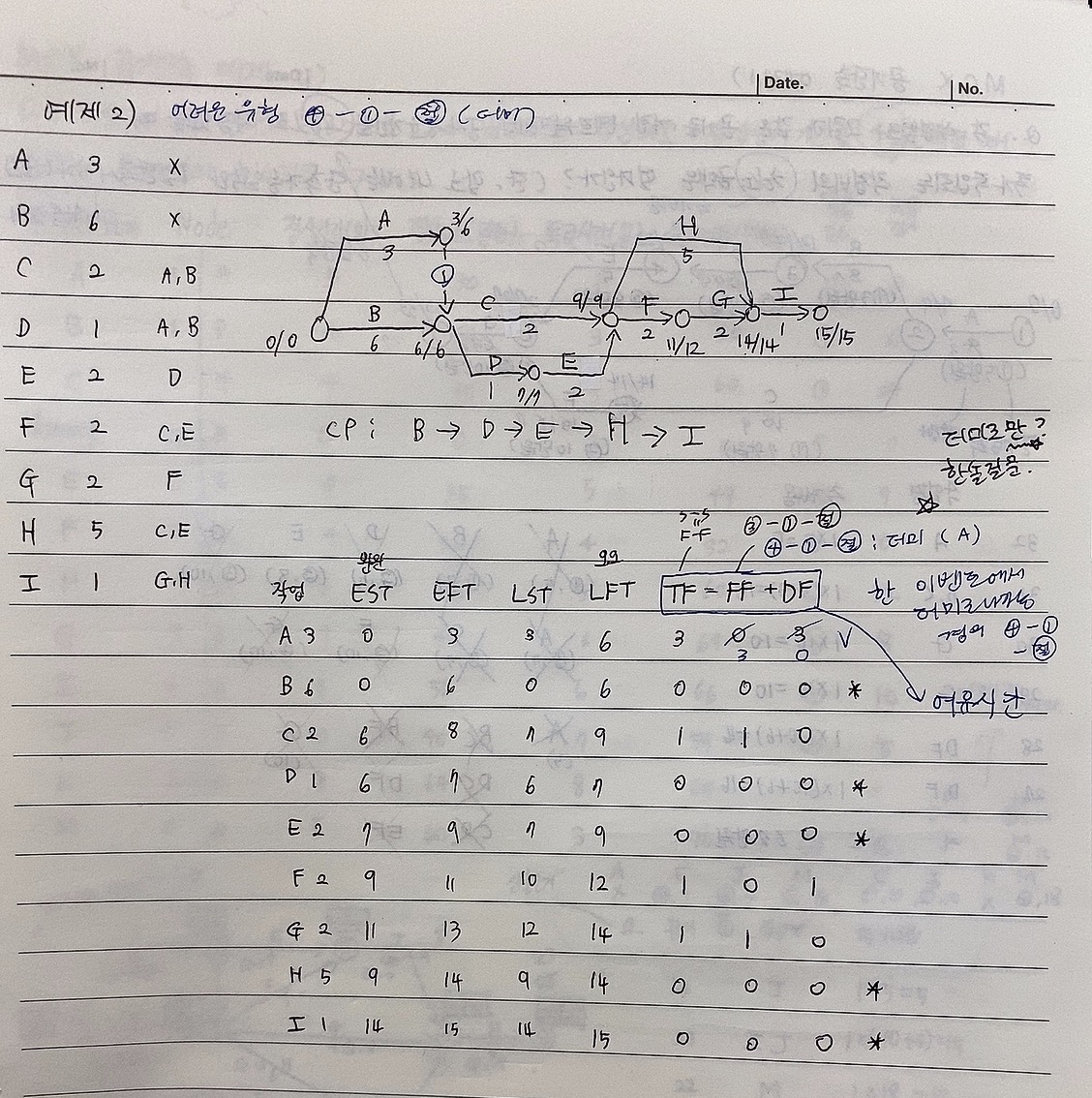

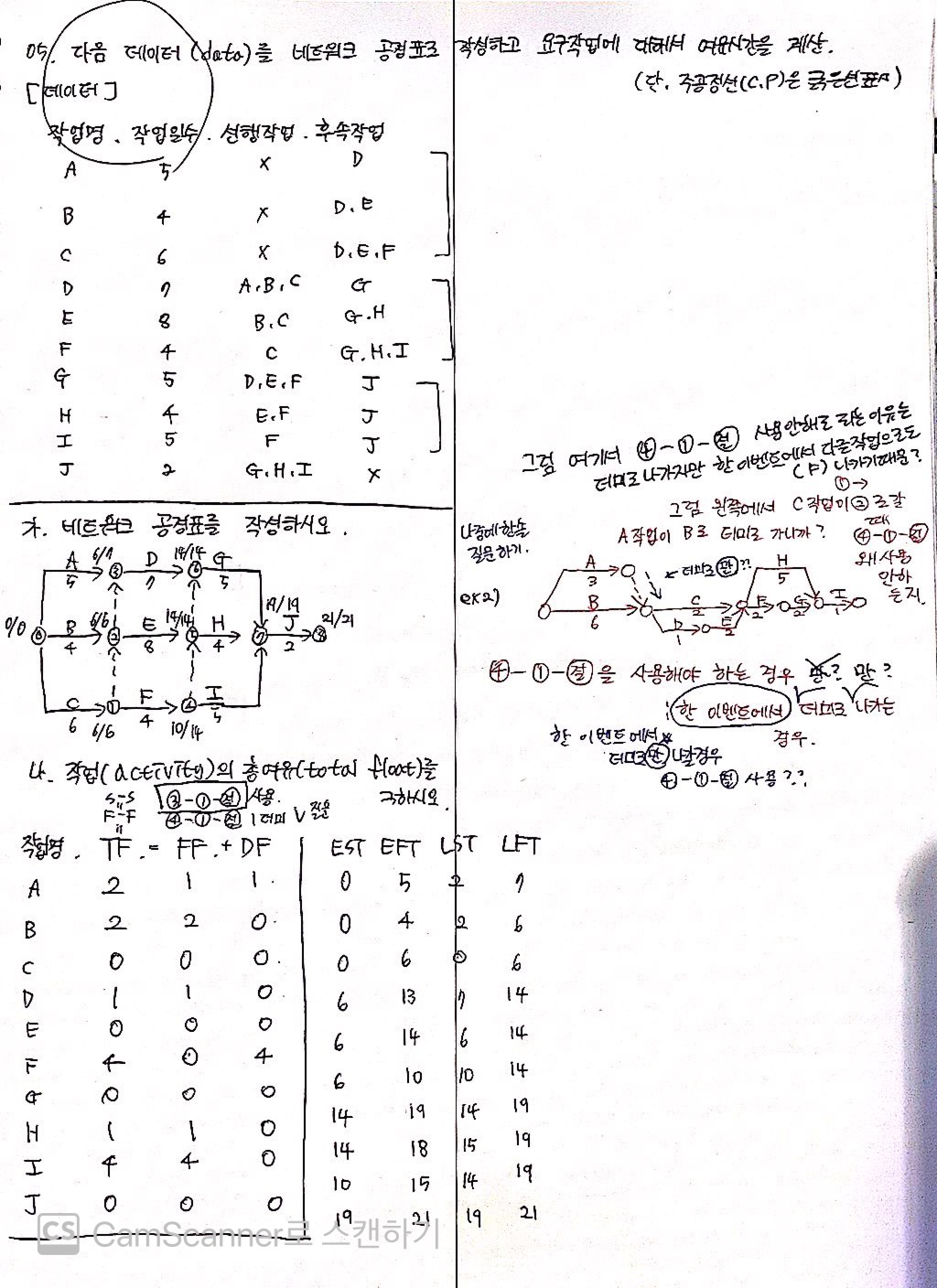

첫번째 사진의 문제가 더미가 있는데 다른 작업도 있어 3-1-절을 사용하여 해설한 문제입니다. 두번째 사진이 교수님 강의에서 풀어주신 예제 문제 입니다. 파일 첨부드립니다.
한웅규 |(2021.03.25 13:51)
안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
일반적으로 FF는 3-1-절로 풀고, 이벤트에서 실선없이 더미만나가는 작업이 있는 경우(예제2번)에 4-1-절로 풀게 됩니다.
첫번째 공정표에서는 이벤트에서 더미만 나가는 작업이 없기 때문에 각 작업의 FF는 3-1-절로 구하시면 되겠습니다.
