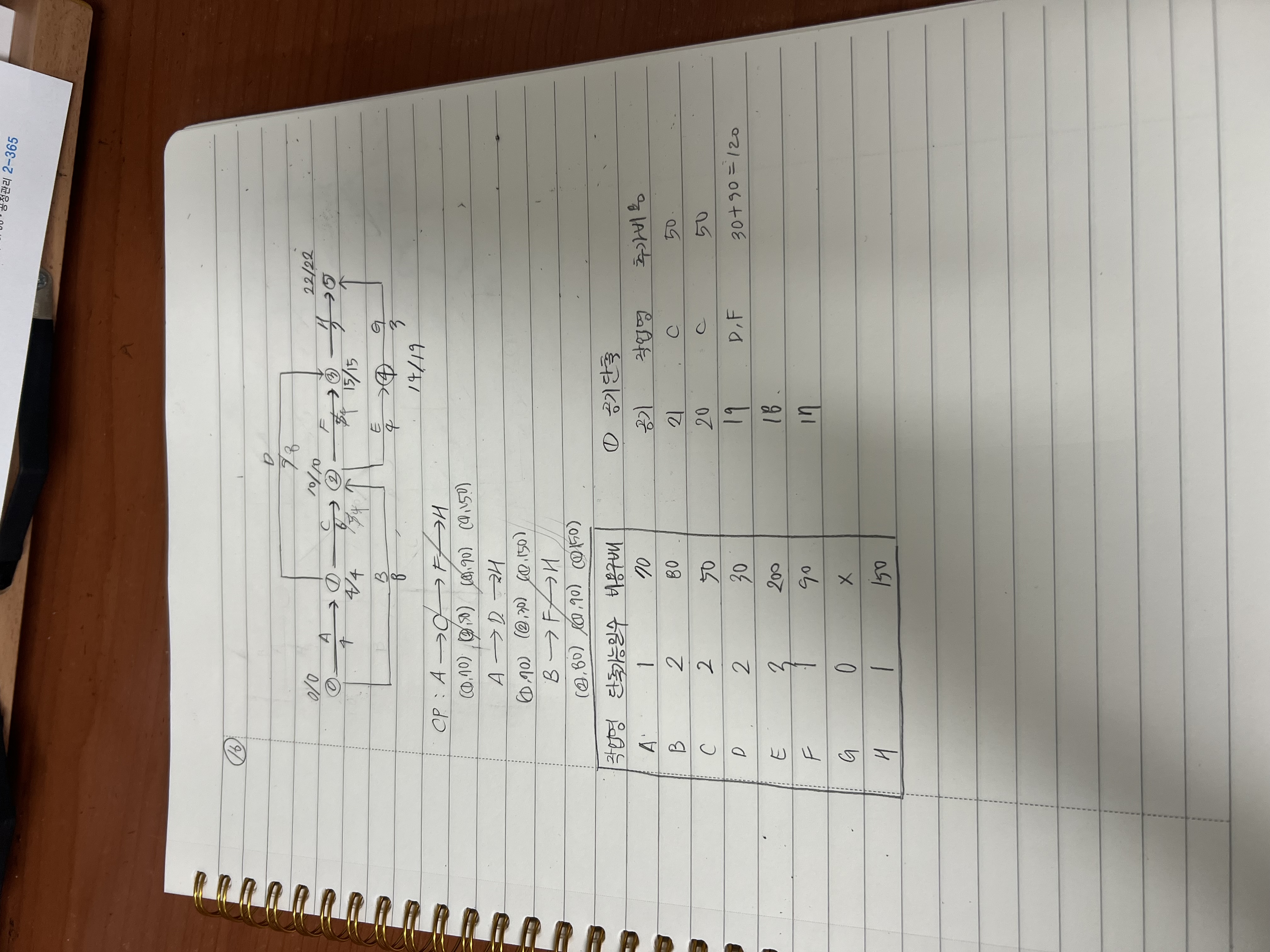

2-363페이지 16번 문제입니다
18일로 공기단축을할때 AB 150만원 H 150만원이니까 선행작업인 AB를 단축해야한다고 생각하는데 왜 H를 단축해야하는지 모르겠습니다 ㅜㅜ
안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
교재의 해설이 잘못되어 있습니다.
비용경사가 같은 경우에는 초반(AB)작업을 단축하여야 합니다.
초반에 실시하는 공사일수록 일반적으로 공기가 여유롭고 후반으로 갈수록 공정이 많아지므로 초반작업에서 단축합니다.
다만 해당 문제는 간접비가 60만원이므로 3일단축한(DF)작업에 대한 총공사비 내역까지만 작성하면 되겠습니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
