안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.

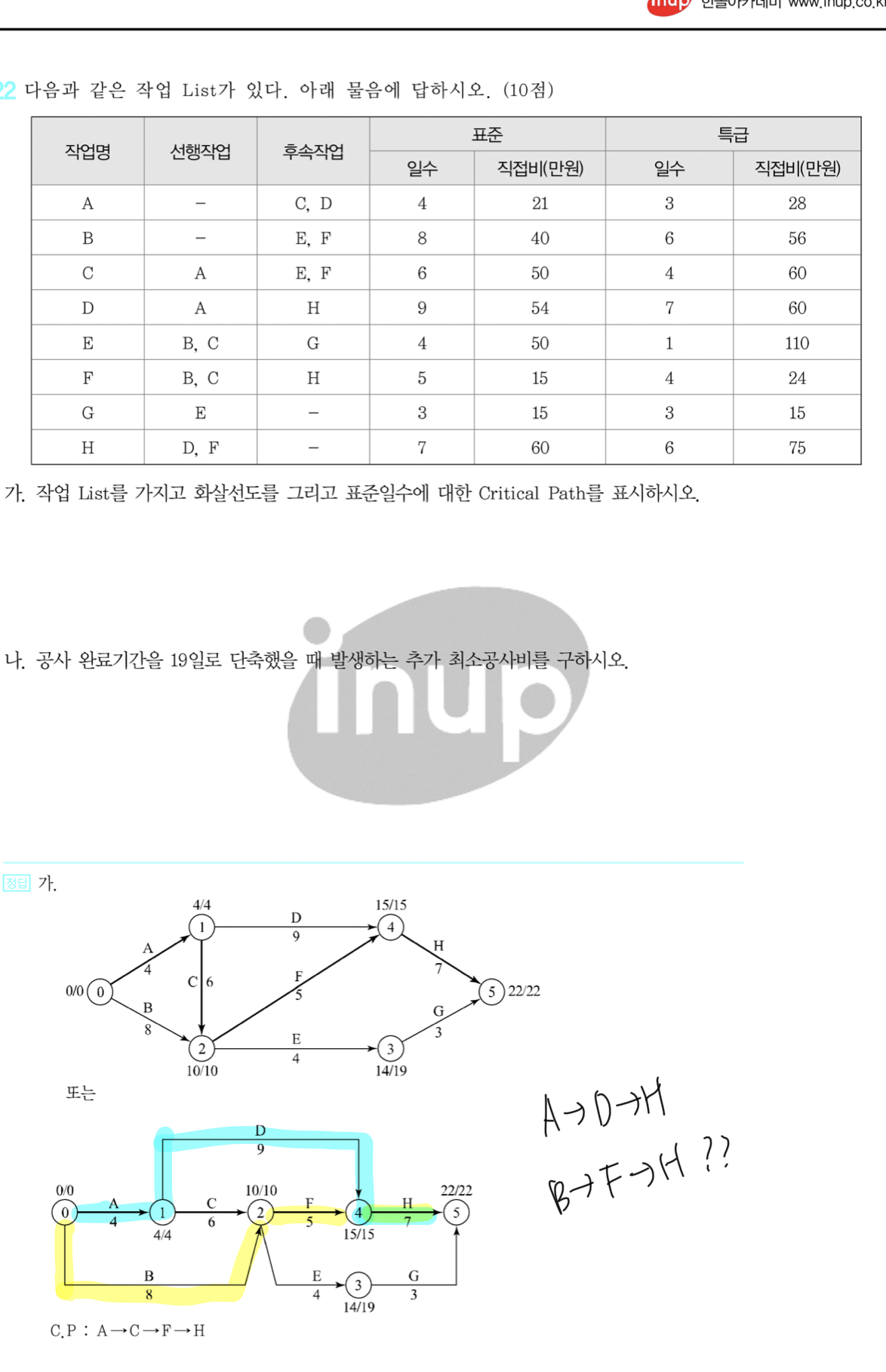

CP는 주공정선으로서 개시결합점으로 부터 종료결합점까지의 경로를 말합니다.
질의주신 문제에서는 계산공기가 22일이 되는 경로를 말하게 되는 것이구요.
ACFH(4+6+5+7=22일)경로 외에는 주공정선이 없습니다. ADH(4+9+7=20일)경로는 20일이 나오기 때문에 주공정선(CP)이 아닙니다.
BFH(8+5+7=20일) 또한 주공정선이 될 수 없습니다.
자세한 설명을 위해 전화드렸는데 안받으세요;;
다시 한번 확인해보시고 즐거운 하루 되세요~
