공정관리 공기단축 관련 질문있습니다.
질문유형 기타문의 > 실기공정품질
글쓴이 최*우 등록일 2020.07.04 답변상태 답변완료

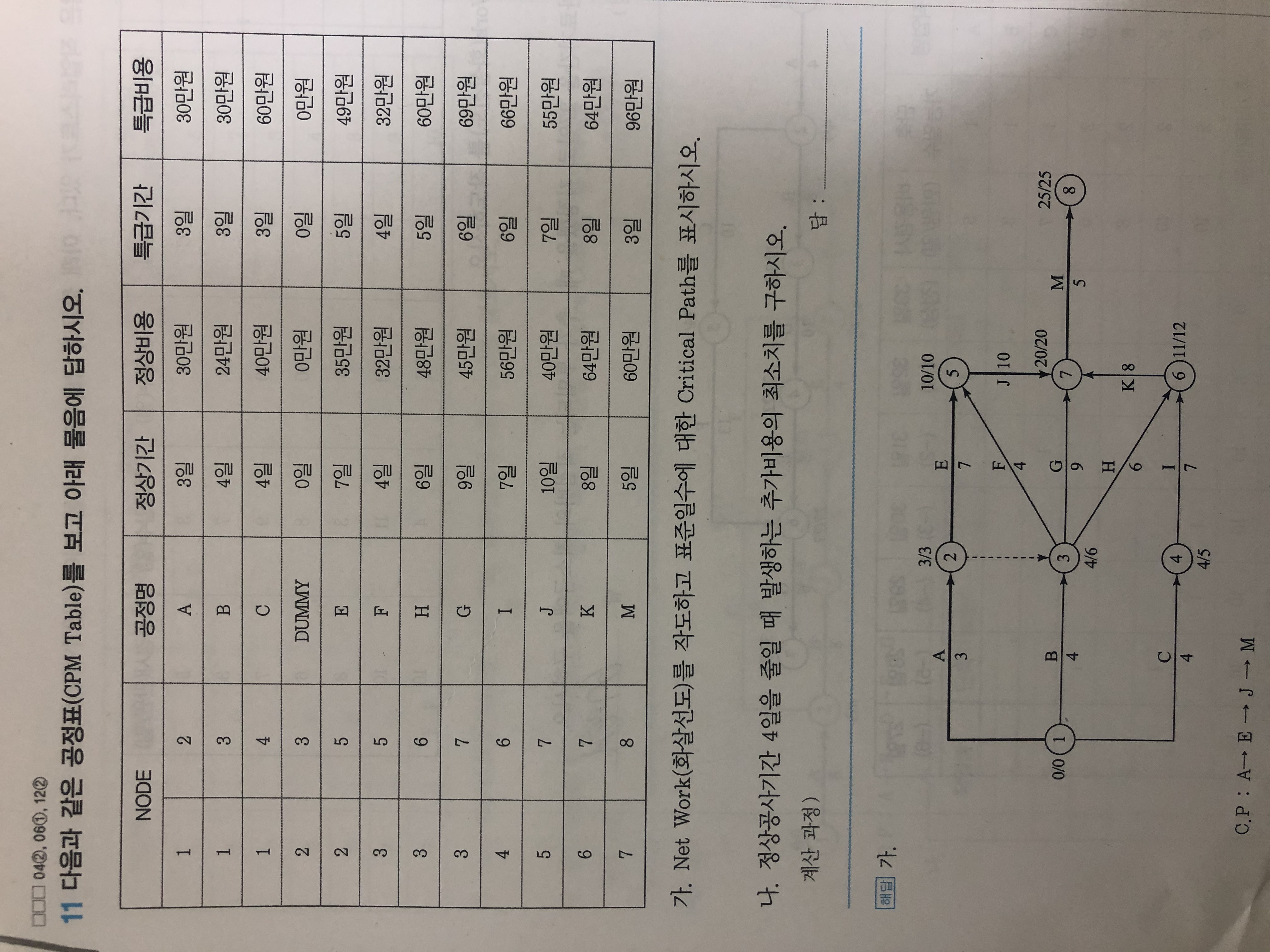

  • 공사기간 단축함에 있어서 CP인 J를 처음에 줄여도 I에는 아무런 영향이 없는 것 같은데,

    왜 그다음에 I를 같이 줄여주는지 잘 모르겠습니다..

  • 한웅규 |(2020.07.04 15:14)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.

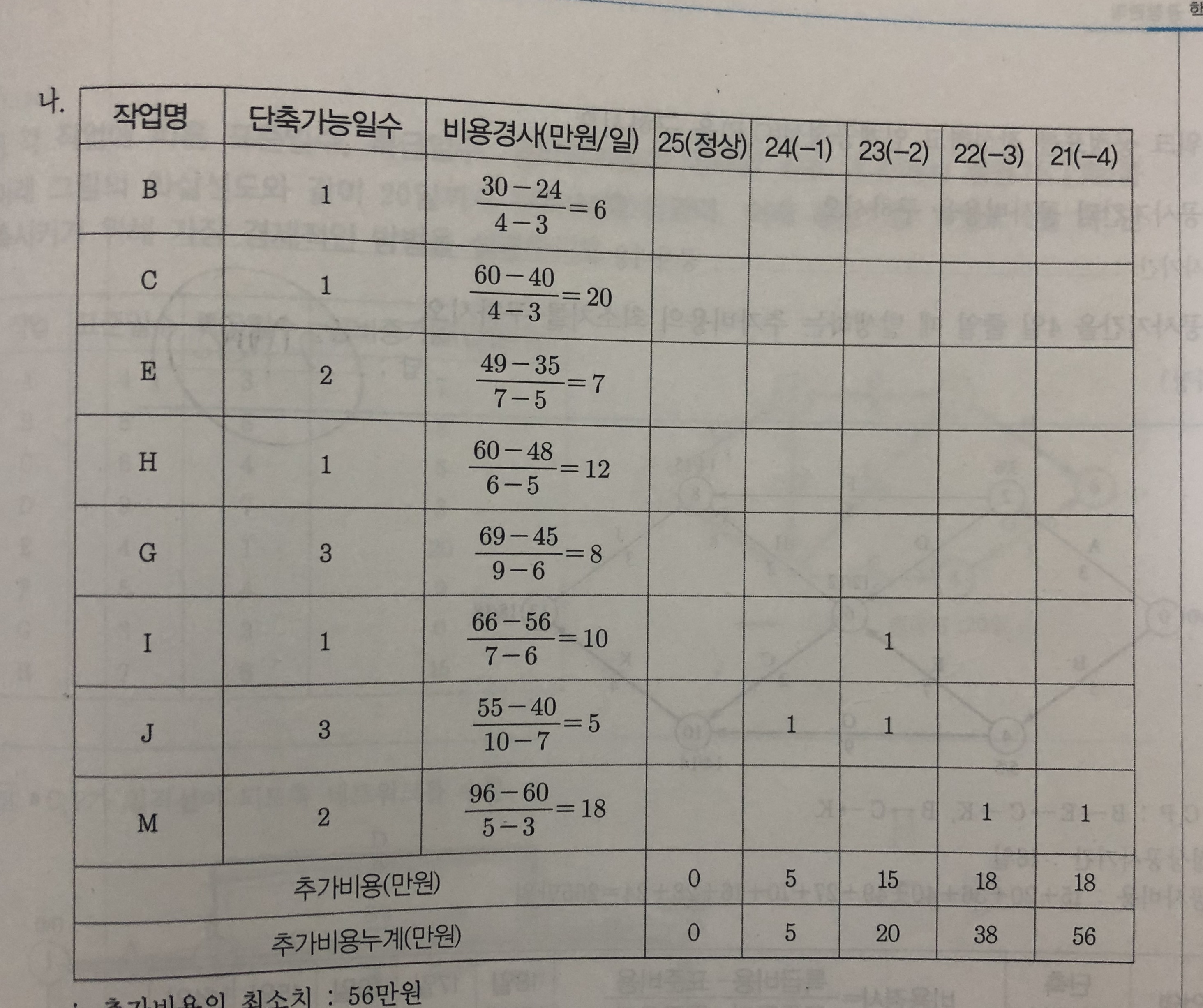

    J작업을 1일 단축하고 나면 sub CP(CIKM)가 발생하게 됩니다.

    따라서 2일차 단축을 하기 위하여 AEJM, CIKM경로에서 단축이 가능한 병렬작업을 하기 위하여 비용경사의 합이 가장 적은 IJ를 단축하게 됩니다.
