공정관리 단축작업에 대해 질문있습니다
질문유형 온라인강의 > 토목기사실기 종합반 > 김지우
글쓴이 권*현 등록일 2023.06.22 답변상태 답변완료
  • 1. 비용구배를 A-F만 구한 이유가 무엇인가요?

    2. 단축작업의 표에 A, BE, EF를 구하는 이유가 무엇인가요? 공기 3일과 어떤 관계가 있는 지 궁급합니다.



    * 무료 기출강의로만 문제를 풀다보니 한계가 있던것 같습니다. 친절히 설명해주시면 감사하겠습니다!

  • 학습관리자 |(2023.06.22 15:38)

    네 안녕하세요. 권소현님

    물량산출 담강 김지우입니다.

    답변드리겠습니다.

    우선은 최적공기나 최적비용을 구할떄 해야하는 작업이있습니다.

    1. 작업명

    2. 단축가능일수(표준작업일수 - 특급작업일수)

    3. 비용경사=비용구배((특급비용- 표준비용)/표준가능일수)

    이3가지 조건을 기입해주셔야합니다.

    우선 1번질문에서 비용구배를 A~F까지 구한이유는 표준작업일수와 특급작업일수가 같기 때문에  단축가능일수가 0일 비용경사 있을수 없기 때문입니다.

    공기를 3일 단축시켰을때 추가로 소요되는 비용을 구하시오 라는 문제는 추가비용을 적게하는 것을 목적으로하는 것입니다.

    하는 방법

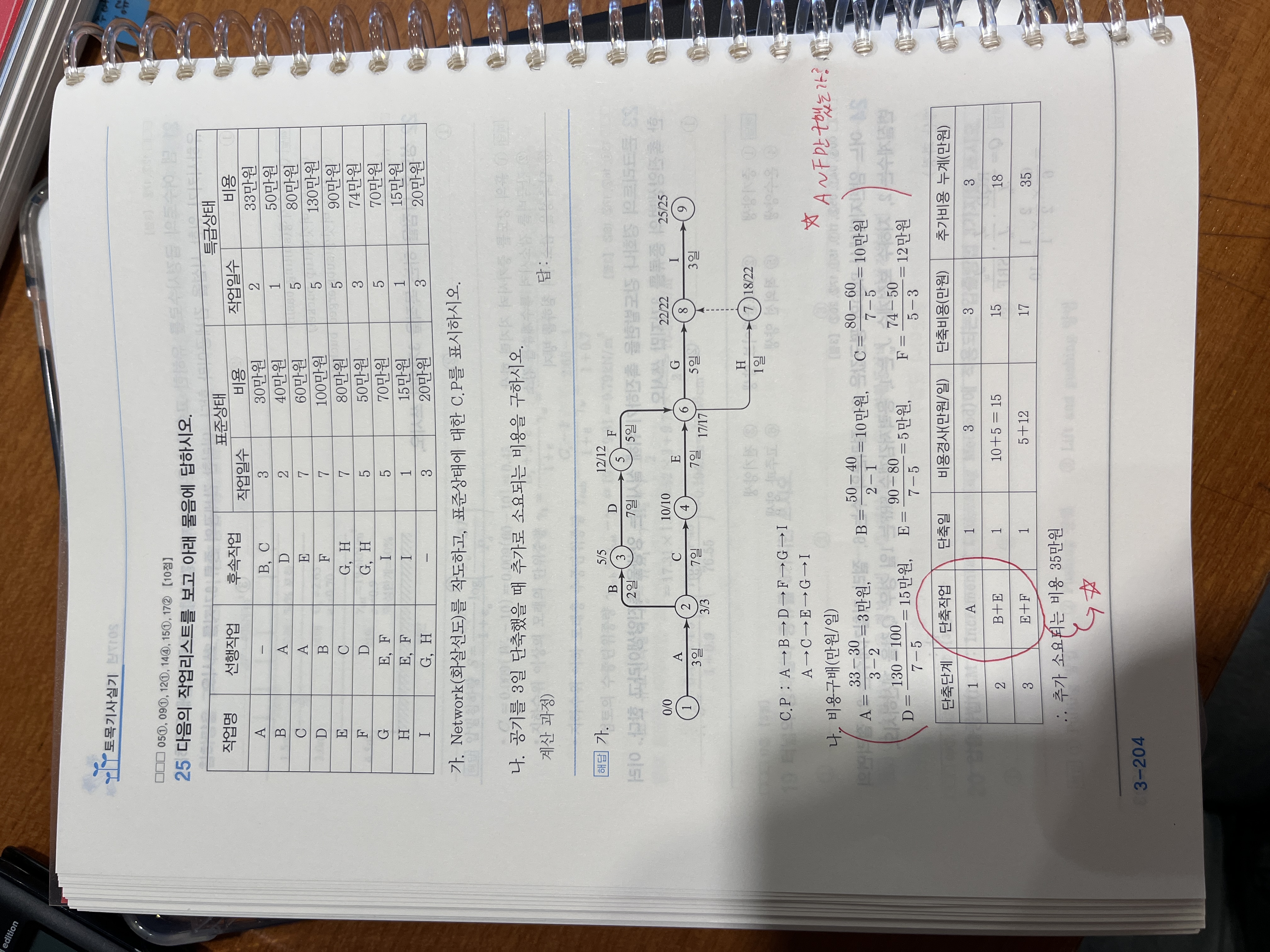

    본인이 그린 공정관리표를 토대로 모든 경로를 적어야합니다.

    CP를 기준으로해서 (작업표, 단축가능일수, 비용경사)표를 이용하여 단축가능일수를 고려하여 비용경사가 낮은작업을 지워주는 연습을 하셔야합니다.

    글로 설명을 다드리기는 애매한거 같습니다.

    010-8865-6723으로 연락주시면 유선상으로 답변 꼭 드리겠습니다.

    감사합니다. 합격을 진심으로 기원합니다.
