안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.

1. 네 가능합니다. 가능하면 작업의 중복을 피하기 위한 넘버링 더미를 사용하는 경우에는 작업일수가 짧은 작업에 더미를 만들어주시기 바랍니다.

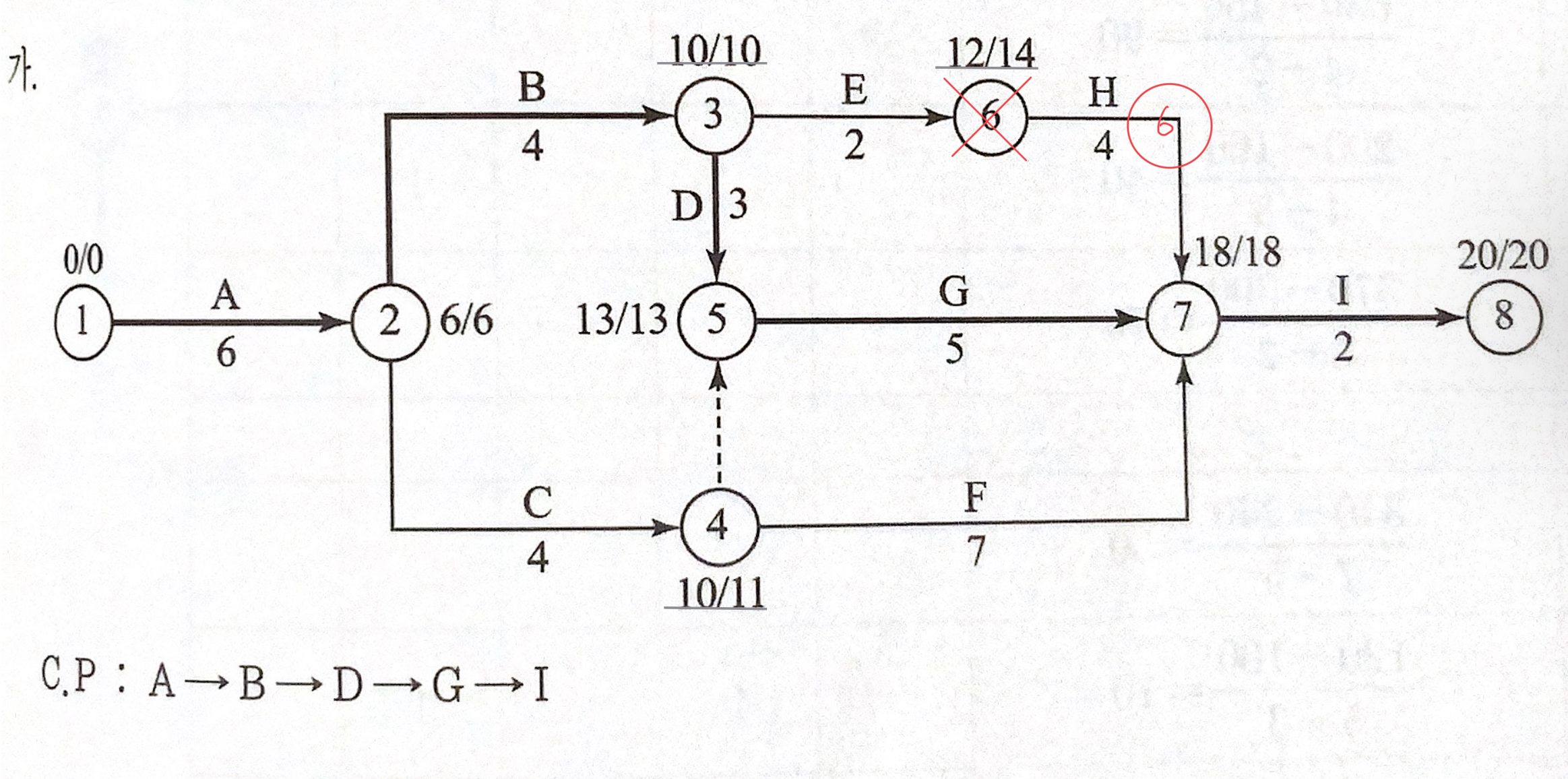

2. 공정표가 잘못되어 있습니다. GHI작업을 선행작업으로 하는 J작업을 작성할때 잘못되어 있습니다. 다시 확인해보시기 바랍니다.
3. 정확하게는 단위(일)를 기입하는게 맞습니다. 다만 문제에서 요구하는 결과값이 아닌 산출근거이므로 없어도 무방합니다.
4. 모든작업을 표현해주는게 원칙이지만 기입하셔도 되고 생략하셔도 됩니다.

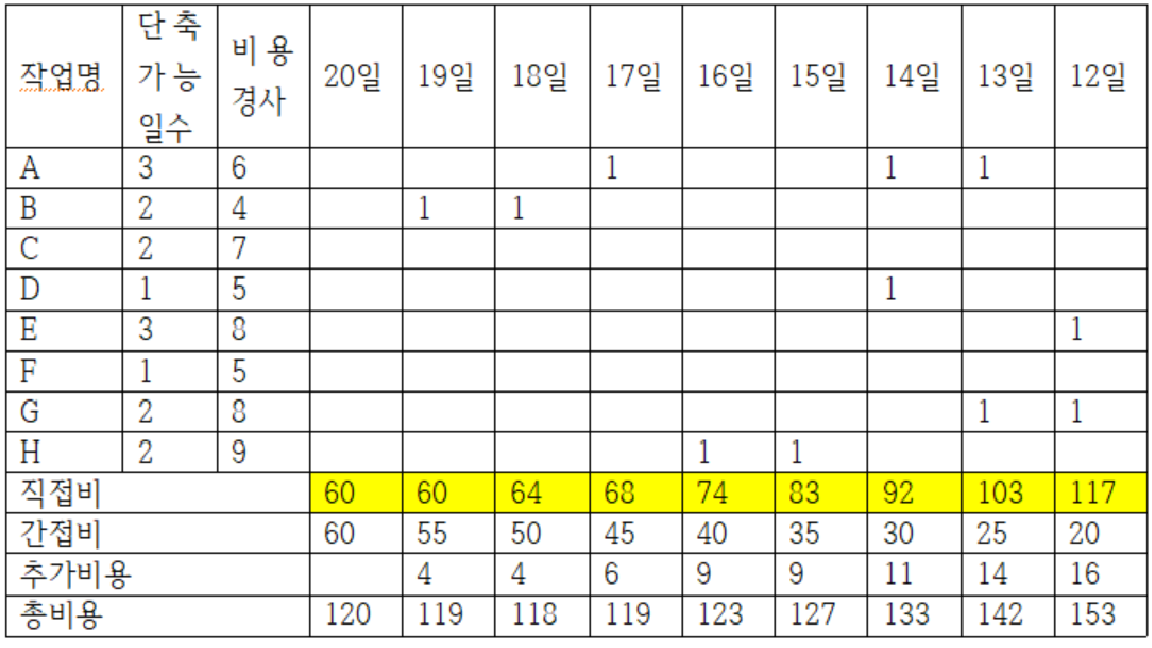

5. 네 가능합니다.
6. 직접비, 간접비, 추가비용으로 나눠서 산출근거를 만드셔도 되고 직접비(추가비용 포함), 간접비로 나눠서 쓰셔도 됩니다.
7. 네 가능합니다.

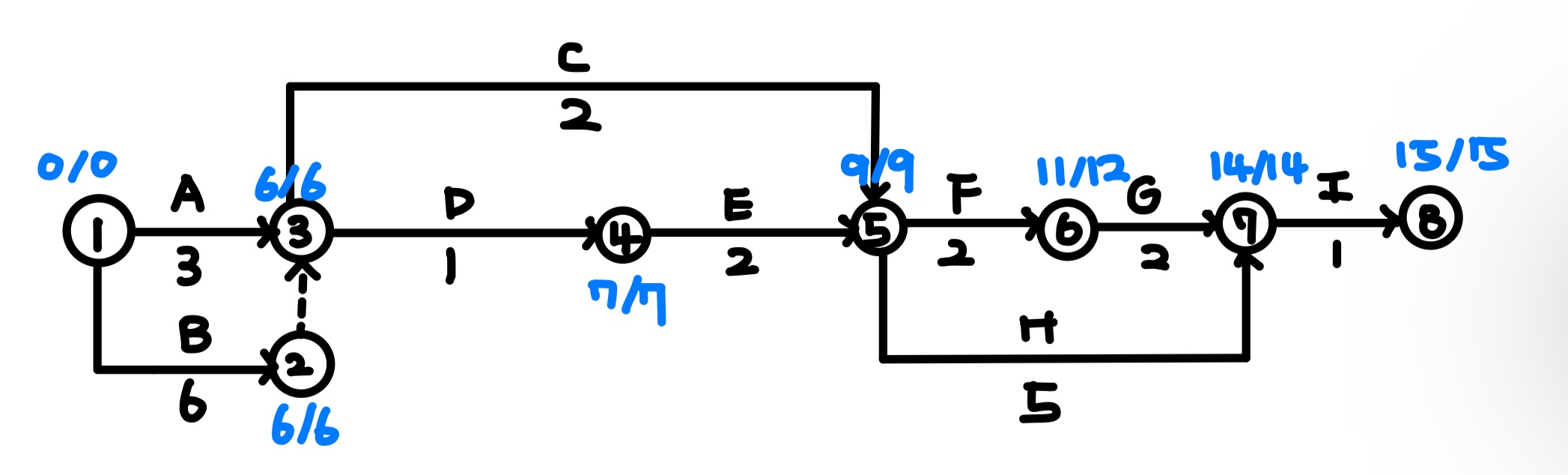

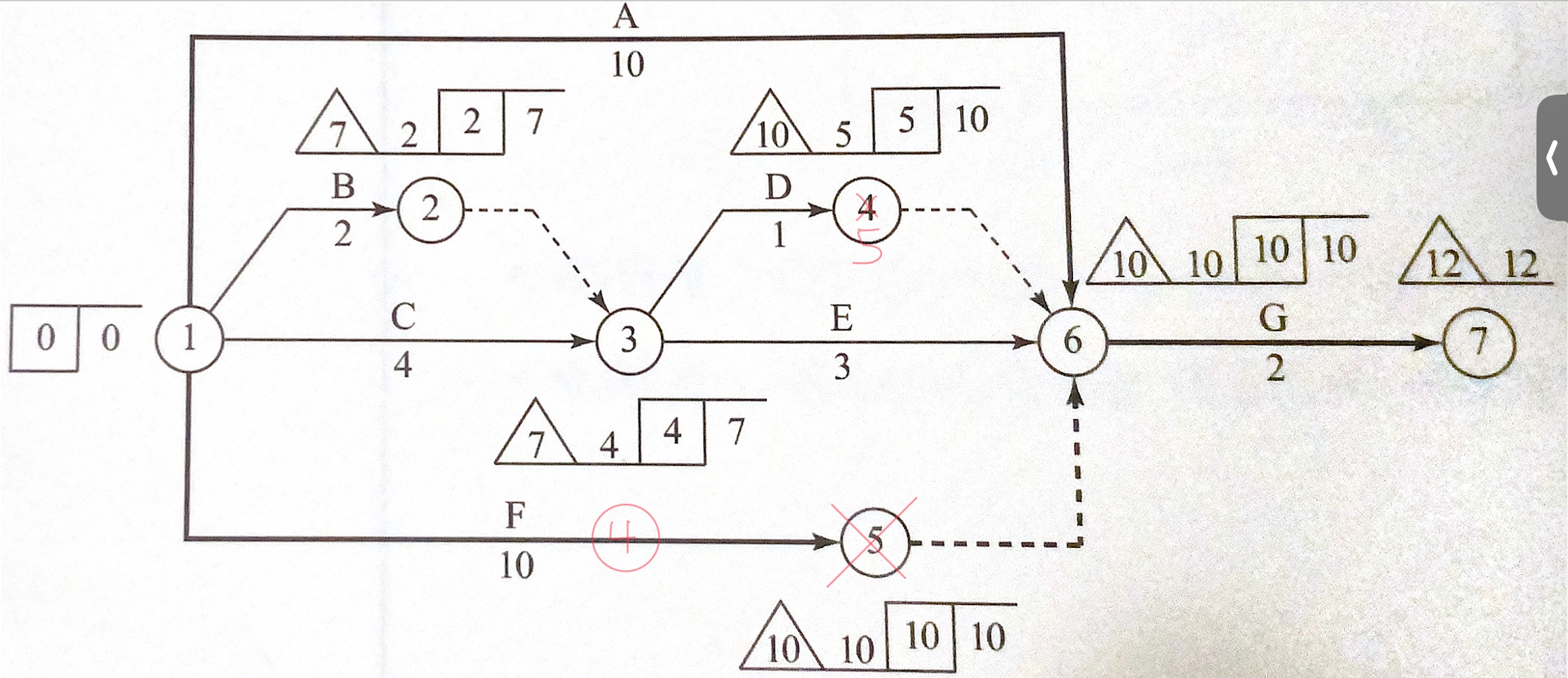

8. 네 가능합니다.
9. EDT, LST, 균배도를 그릴때 CP를 항상 밑에 표현하게 됩니다.
10. 그래프에서 10명에 대한 점선으로 표현하고 있습니다.
11. 인원제한선의 조건은 다에만 적용하게 되는 것이므로 가, 나에 대한 근거에는 표현하지 않으셔도 됩니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
