질문입니다
질문유형 온라인강의 > 실기_공정관리 > 한웅규
글쓴이 송*학 등록일 2018.04.02 답변상태 답변완료

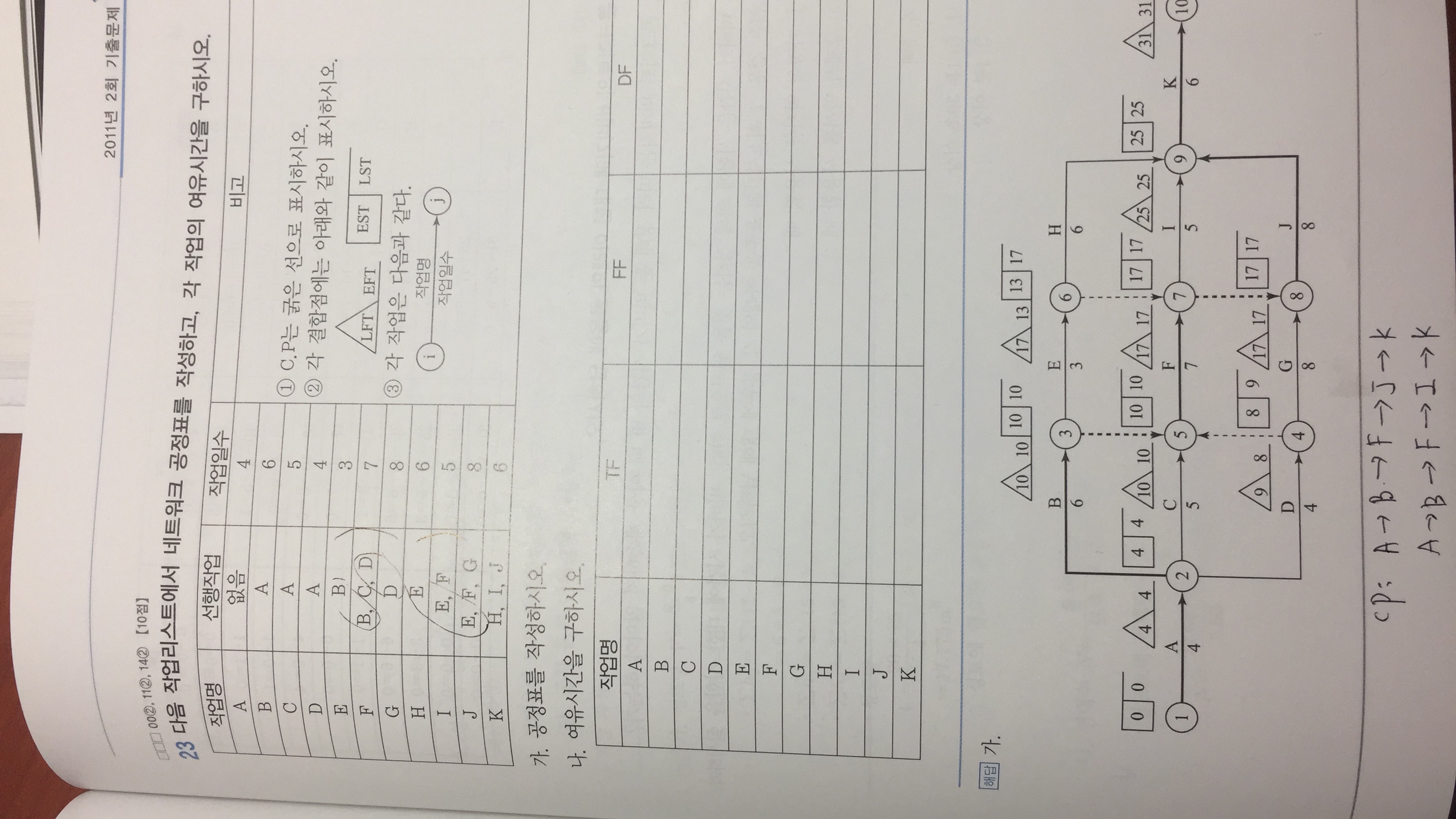

  • 이문제 cp는 abfjk 와 abfik 이렇게 두가지가 됩니까?

    그리고 이벤트 안에 숫자는 제가 임의로 채워 넣으면 됩니까?

  • 한웅규 |(2018.04.02 11:07)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다,



    문의주신 공정표의 주공정선(CP)는 ABFJK만 존재합니다. 주공정선은 시작결합점(개시점)으로 부터 종료결합점(종료점)까지의 계산공기가 31일이 되는 경로를 찾으시면 됩니다.

    ABFIK경로는 종료점까지 계산공기가 28일이 나오는 경로가 됩니다.



    이벤트안에 번호기재는 어떠한 숫자로 시작하셔도 상관이 없으나 오른쪽으로 갈수록 큰 값을 기재해주시면 되겠습니다.



    마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
