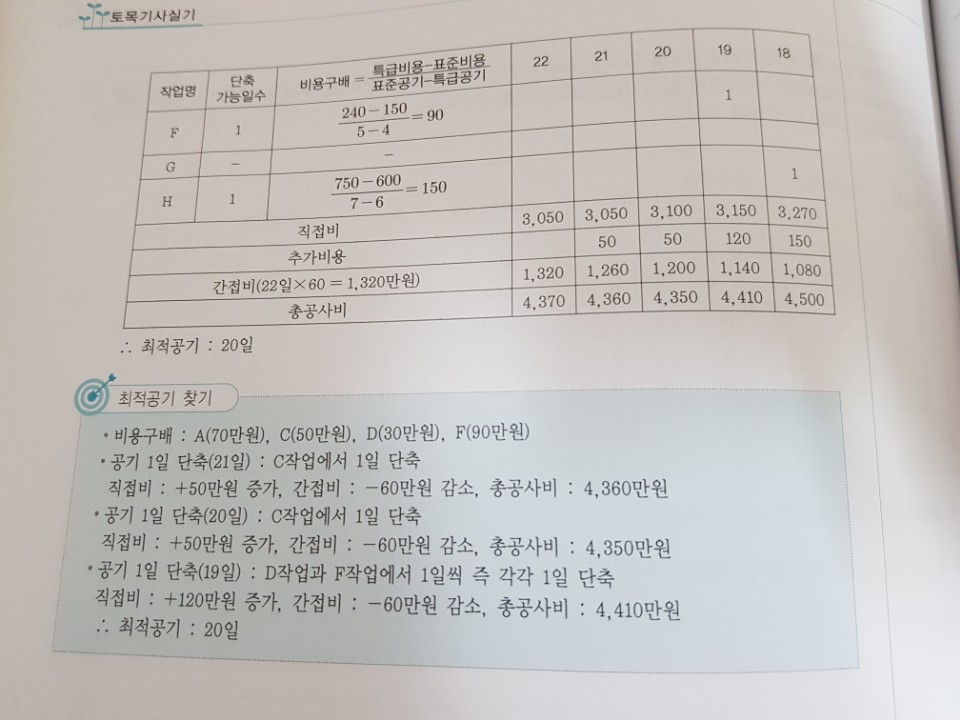

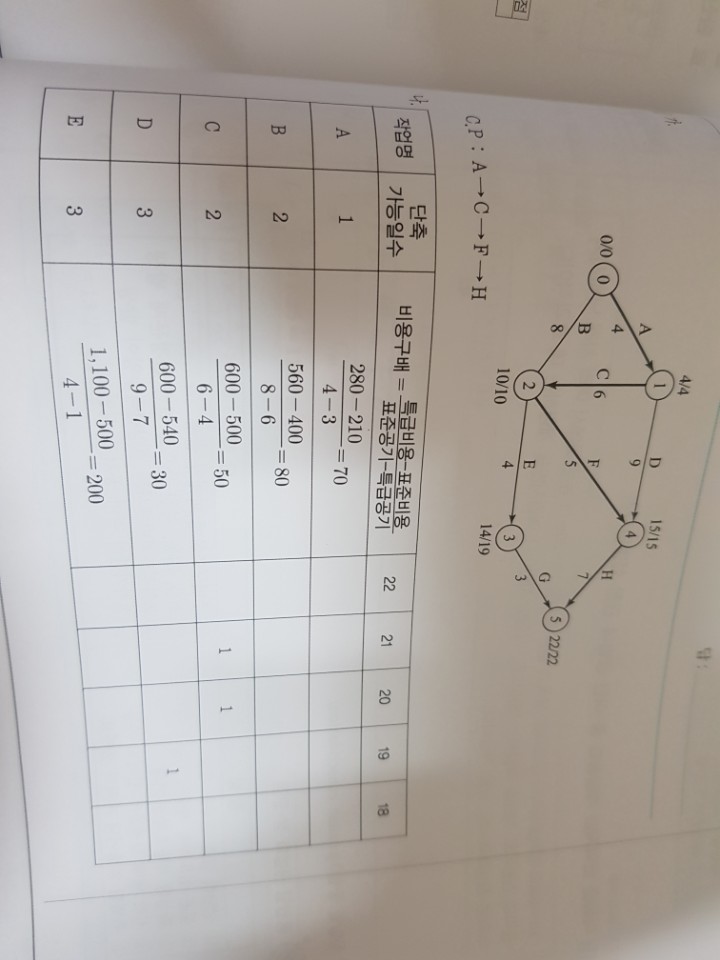

안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
2번째 공기단축을 끝내고 나면 다시 말해 C작업을 2일 줄이고 나면 sub CP(ADH, BFH)발생을 확인해주셔야 합니다.
19일 째 단축작업을 실시할 경우 CP 3가지 경로에서 단축작업을 실시하셔야 합니다.
ACFH, ADH, BFH의 경로 중에 C작업은 21일과 20일 단축작업에서 단축가능일수를 소진했기 때문에 더이상 단축이 불가합니다.
따라서 단축을 할 수 있는 경우의 수는 AB(150만원), DF(120만원), H(150만원) 가 생기게 되며 비용경사가 가장 작은 DF작업에서 병렬작업을 해주셔야 합니다.
A작업만 단축하게 되면 BFH경로에서는 공기의 변화가 없기 때문에 단축이 불가하므로 DF작업을 단축해주는 것입니다.
각 작업에 따른 단축가능일수와 비용경사는 산출근거없이 결과값만 표로 작성해주시면 되겠습니다.
다시 한번 확인해보시고 의문나시면 게시판을 이용해주세요.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
