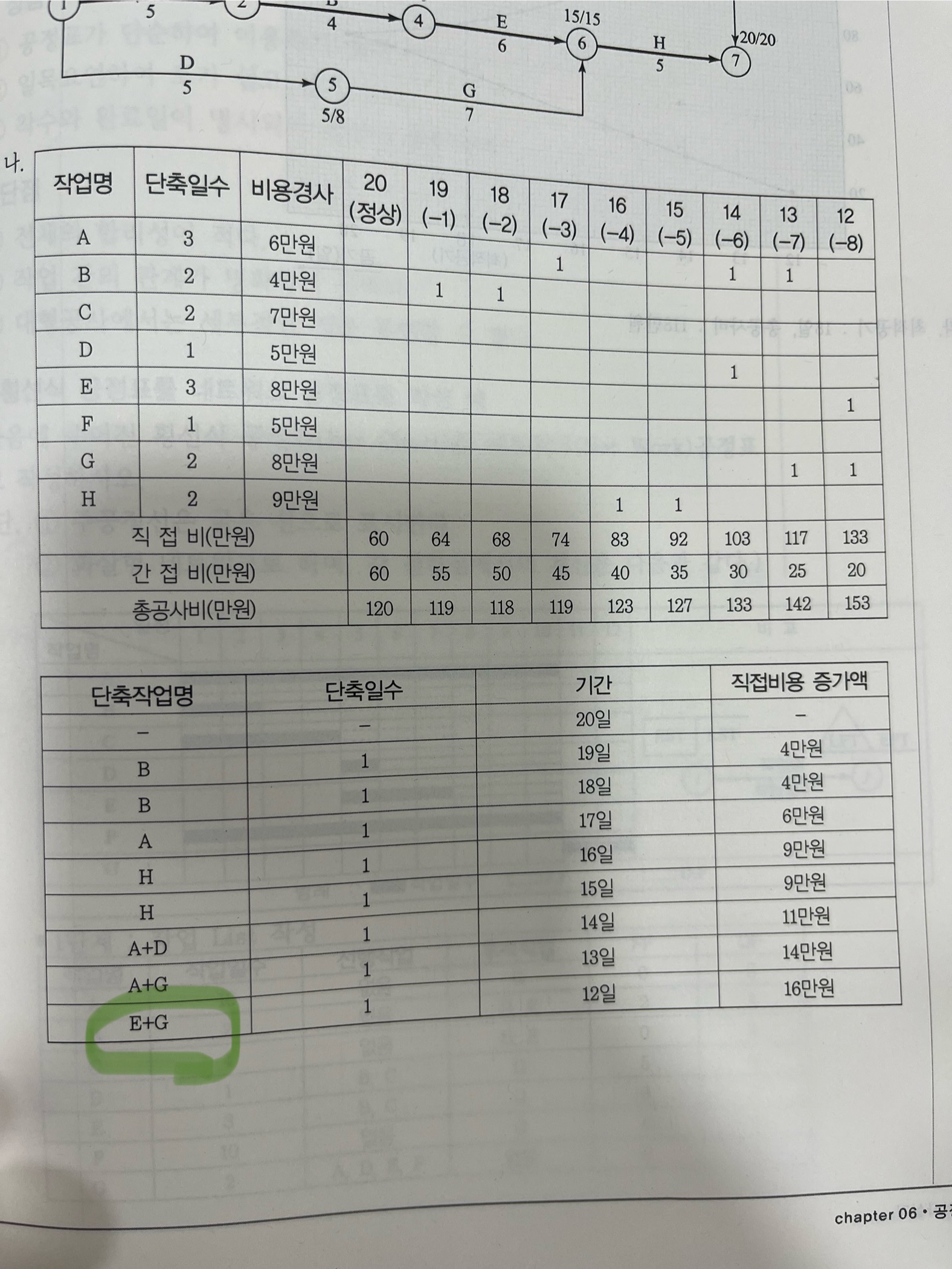

2-370에 있는 20번 문제 중 나 에 해당하는 문제에 12일의 단축작업명이 E+G로 되는 것인지 궁금합니다.
12일에서 A+B+E+H / D+G+H / A+C+F 중 각각 E / G / C+F가 남으면 3가지 경우를 모두 고려하지 않게 된 이유가 궁금합니다...!
안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
12일 단축작업시 ABEH, DGH경로에서 단축작업을 고려하여야 합니다. 해당작업시 ACF경로는 CP가 되지 않습니다.
다시 한번 확인해보시기 바랍니다.
