안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.

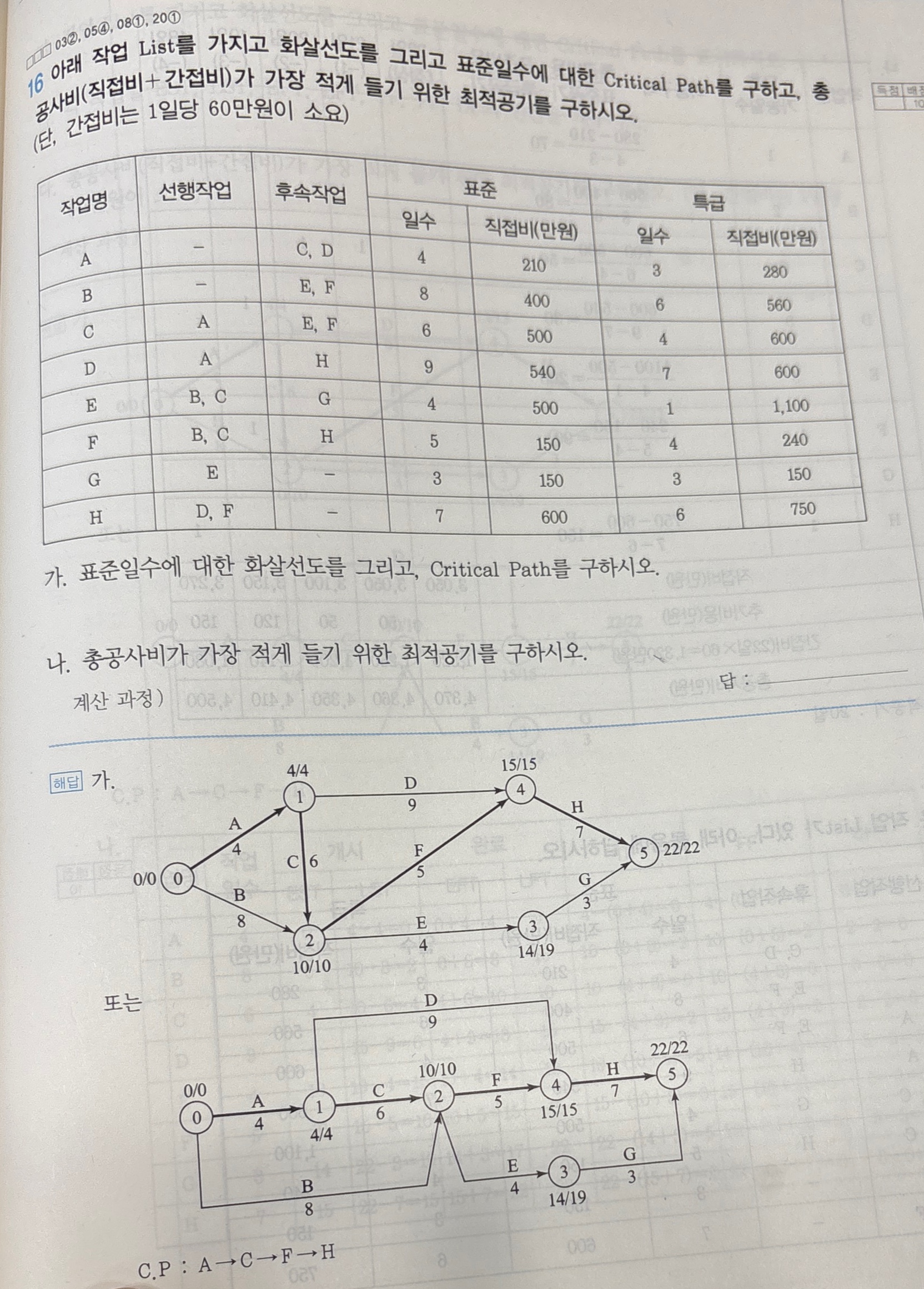

CP는 개시결합점으로부터 종료결합점까지의 가장 긴 경로로 해당문제는 계산공기가 22일이 되는 경로를 찾으면 되겠습니다.
강의 중에 일정계산값이 서로 같으면 CP를 구할 수 있다고 설명드렸습니다만 B작업 경우 왼쪽 일정값이 0/0 이고 오른쪽 같이 10/10이라 혼란이 오실수 있습니다만 B작업의 작업일수가 8일이므로 왼쪽이 0/0, 오른쪽이 8/8이 되어야 CP라고 볼 수 있습니다. 결과적으로 B작업 오른쪽 일정값이 10/10이 되는 이유는 첫번째 그림을 보면 위에서 오는 C작업 때문에 다음과 같은 일정계산값이 나온다고 확인할 수 있습니다.(D작업도 마찬가지로 볼 수 있습니다.)
다시 한번 확인해보시고 의문나시면 다시 질의부탁드리겠습니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
