안녕하세요
진도관리 파트에서 답안 작성 관련 궁금한게 있습니다

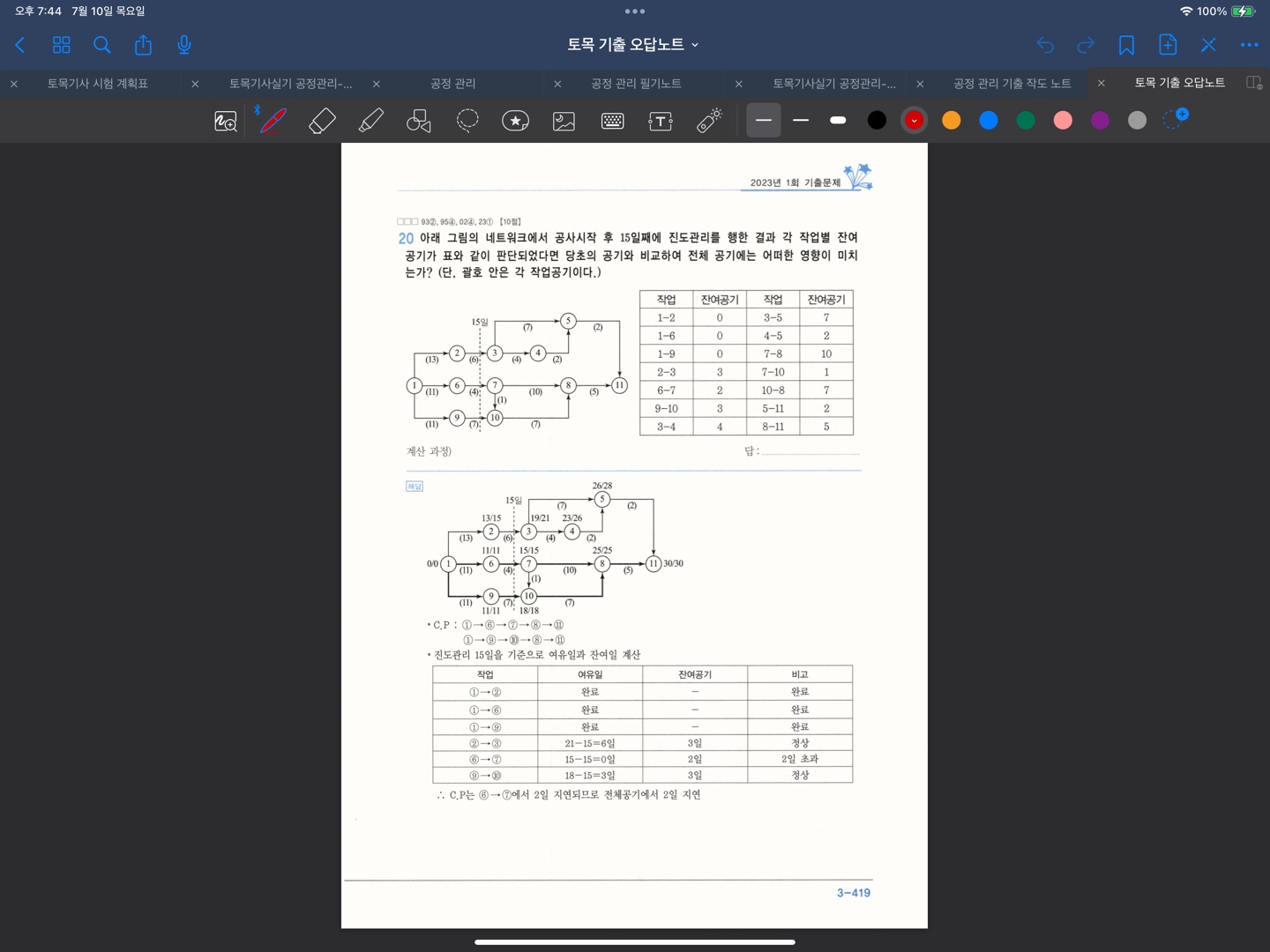

진도관리 문제가 나오면 답안지에다가 여유일과 잔여일 계산표만 작성하면 되는건가요??
해답엔 c.p는 6-7에서 2일 지연되므로 전체 공기에서 2일 지연 된다는 문장이 있는데
이것도 꼭 적어야 하는건가요? (만약 cp라인이 아닌 곳에서 지연이 된다면 뭐라고 적어야할까요)
안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
네. 교재에 나와 있는데로 산출근거를 작성하셔도 되고 진도관리 15일에 해당되는 2→3, 6→7, 9→10만 작성하셔도 됩니다.
CP아닌 곳에서 지연되었다고 전체공기가 변하지 않습니다.
마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.
