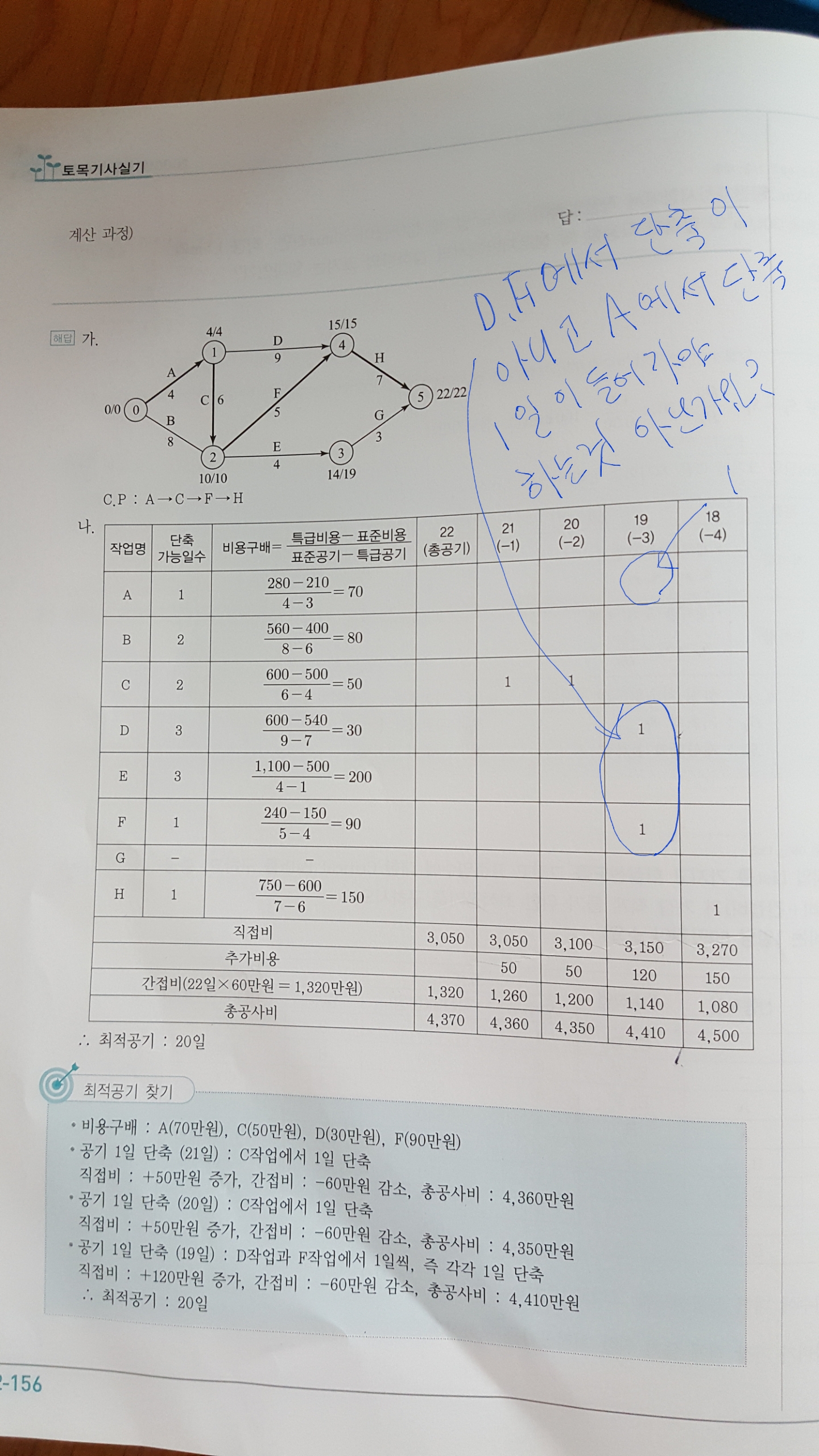

첨부해주신 문제에서 C작업을 2일 단축하고 나면 기존 ACFH의 주공정선 이외에 ADH, BFH의 sub CP가 발생하게 됩니다.
이에 따라 3가지 경로에 대하여 병렬작업을 해야 하기 때문에 A작업만 단축해서는 병력작업이 불가능하므로 3가지 경로에서 1일 단축할 수 있는 최소비용의 작업을 선택하면 DF작업을 단축해주셔야 합니다.
