안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.
공정표는 그리는 사람에 따라서 여러 가지의 경우의 수가 존재할 수 있습니다. 특히 A,B작업과 같이 작업의 중복을 피하기 위한 넘버링더미인 경우 더욱 그럴 수 있습니다. 참고로 그림에서 가능하시면 작업일수가 짧은 작업에 더미를 표현해주시기 바랍니다.

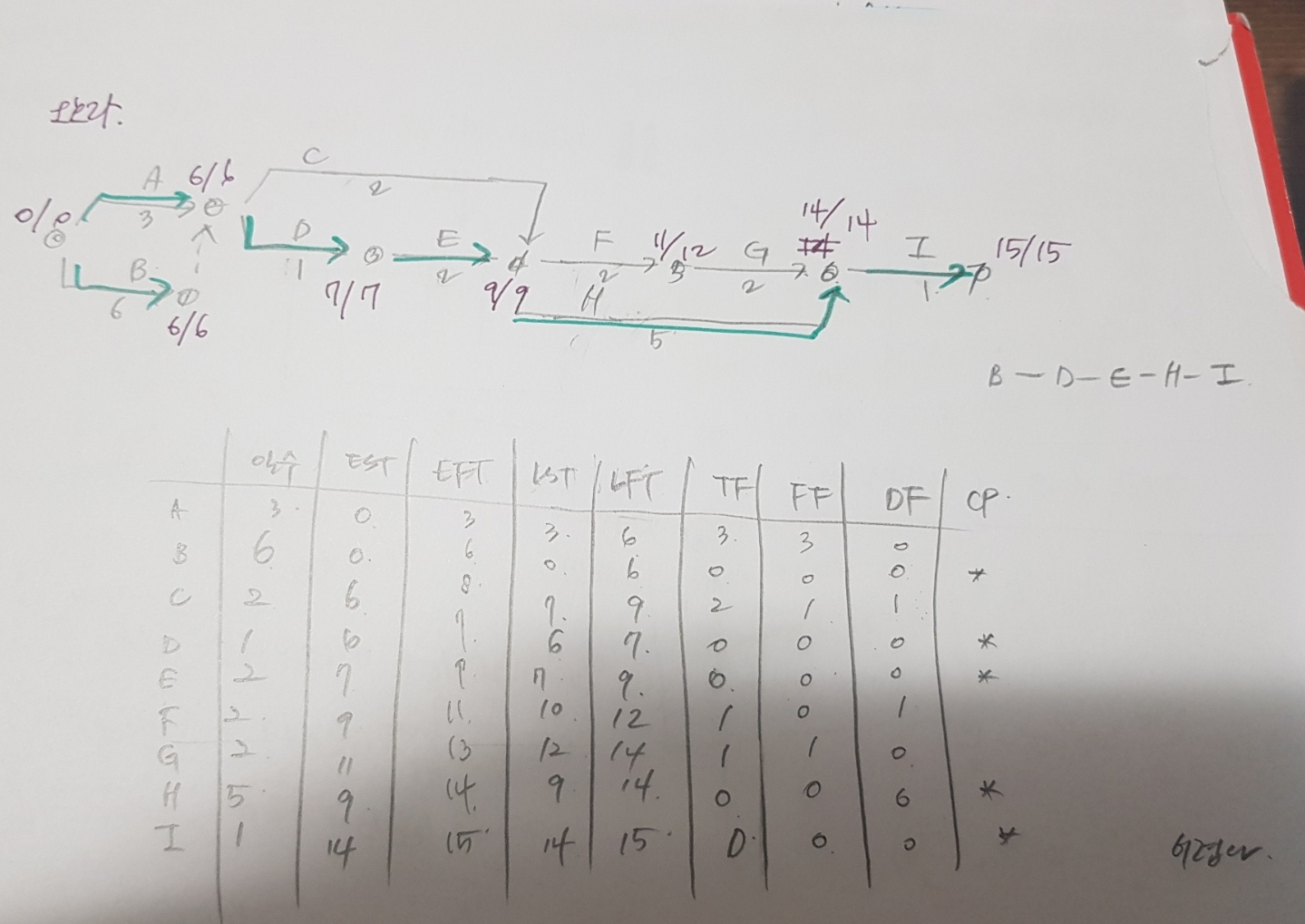

다만 첨부해주신 공정표는 그림상에 색깔 펜으로 CP선을 나타내신 것 같은데(실수시죠?;;) A작업은 주공정선(CP)이 될 수 없습니다.
주공정선(CP)은 공정표의 개시점으로 부터 종료점까지의 가장 긴 경로로서 계산공기가 15일이 나오는 경로를 찾아내시면 됩니다. 지금 문제상으로 CP는 BDEHI입니다.
다시 한번 검토해보시고 의문나시면 게시판이용을 부탁드리겠습니다.
