공정관리 질문이요
질문유형 온라인강의 > [2회대비]토목기사실기 정규이론 종합반(단기완성) > 한웅규
글쓴이 이*경 등록일 2019.03.23 답변상태 답변완료

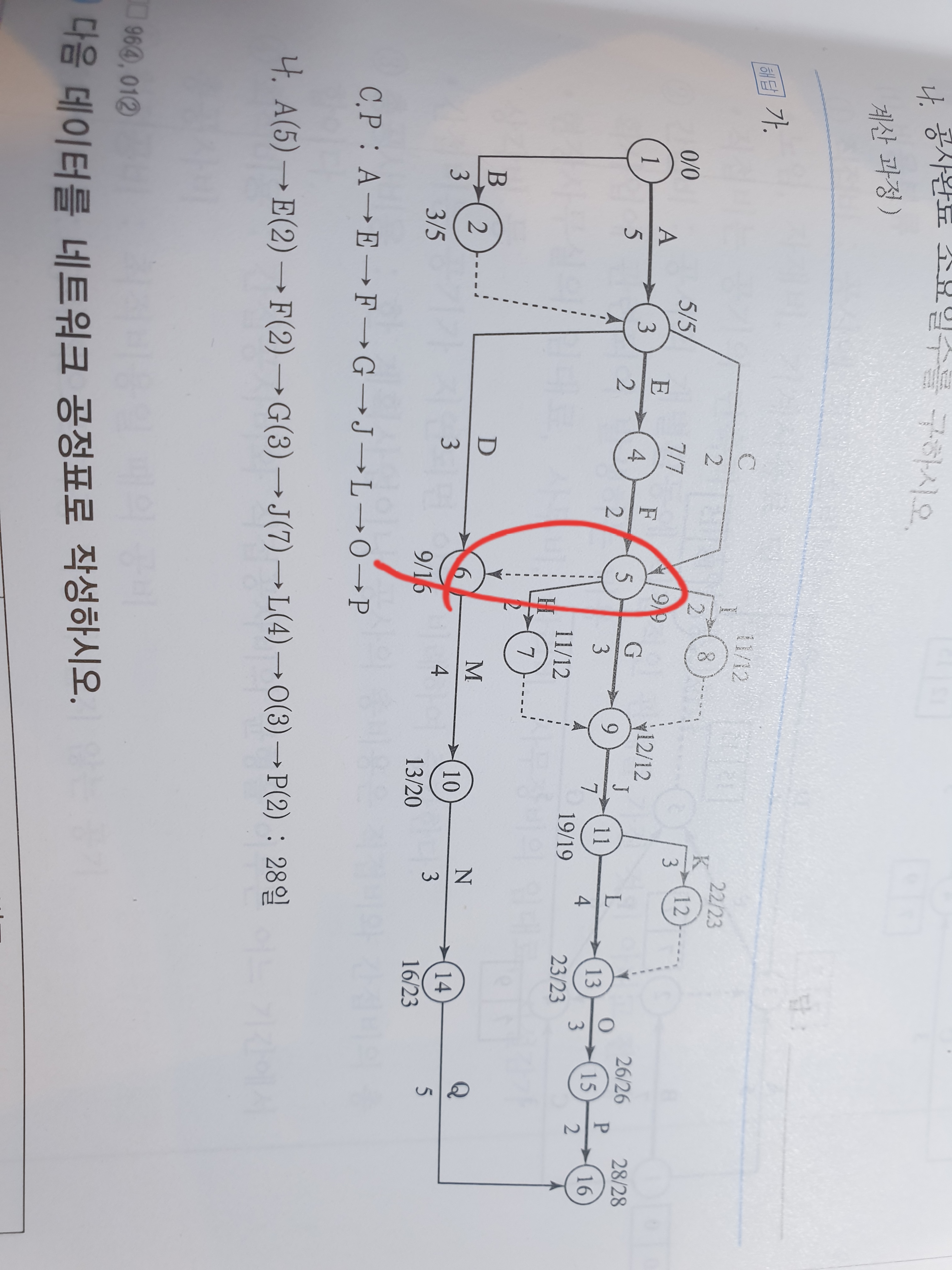

  • 5에서6으로 갈때 왜 더미를 쓰는건가요?

  • 한웅규 |(2019.03.25 13:59)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    M작업은 선행작업이 CDF이므로 C, D, F작업이 끝나면 M작업을 실시해야 됩니다. 따라서 CDF작업을 6번 이벤트로 모아서 M작업이 나가게 됩니다.

    질의주신 부분을 더미가 아닌 실선으로 표시하게 되면 주어진 조건에 CF작업이 끝나고 나가는 작업이 표시가 되어 있어야 실선으로 표시할 수 있습니다.

    주어진 조건을 확인하시면 CF작업을 선행작업으로 갖는 작업은 GHI 3개의 작업만 존재하므로 더미로 연결해주셔야 합니다.



    다시 한번 확인해보시고 의문나시면 게시판을 이용해주세요.

    즐거운 하루 되세요~
