실기 질문이염 꼭답변부탁드립니다
질문유형 온라인강의 > 토목기사 프리패스반(1년) > 한웅규
글쓴이 서*별 등록일 2019.10.08 답변상태 답변완료
  • 한솔3권에는 C공정 특급비용이 25만원으로 나와있어서 정상적인 방법으로 하면답이나오고, 2권에는 22만원으로 나와있어 단축을할때 가격이 작은것이아닌 마지막총가격이 낮은것으로 계산해서 단축할때 가격이 더높은것을 중간에 줄이게되는데 다른옛날기출에서 보면 22만원으로 나와있는경우가 많습니다 25만원이 오타인가요 아니면 22만원이오타인가요??

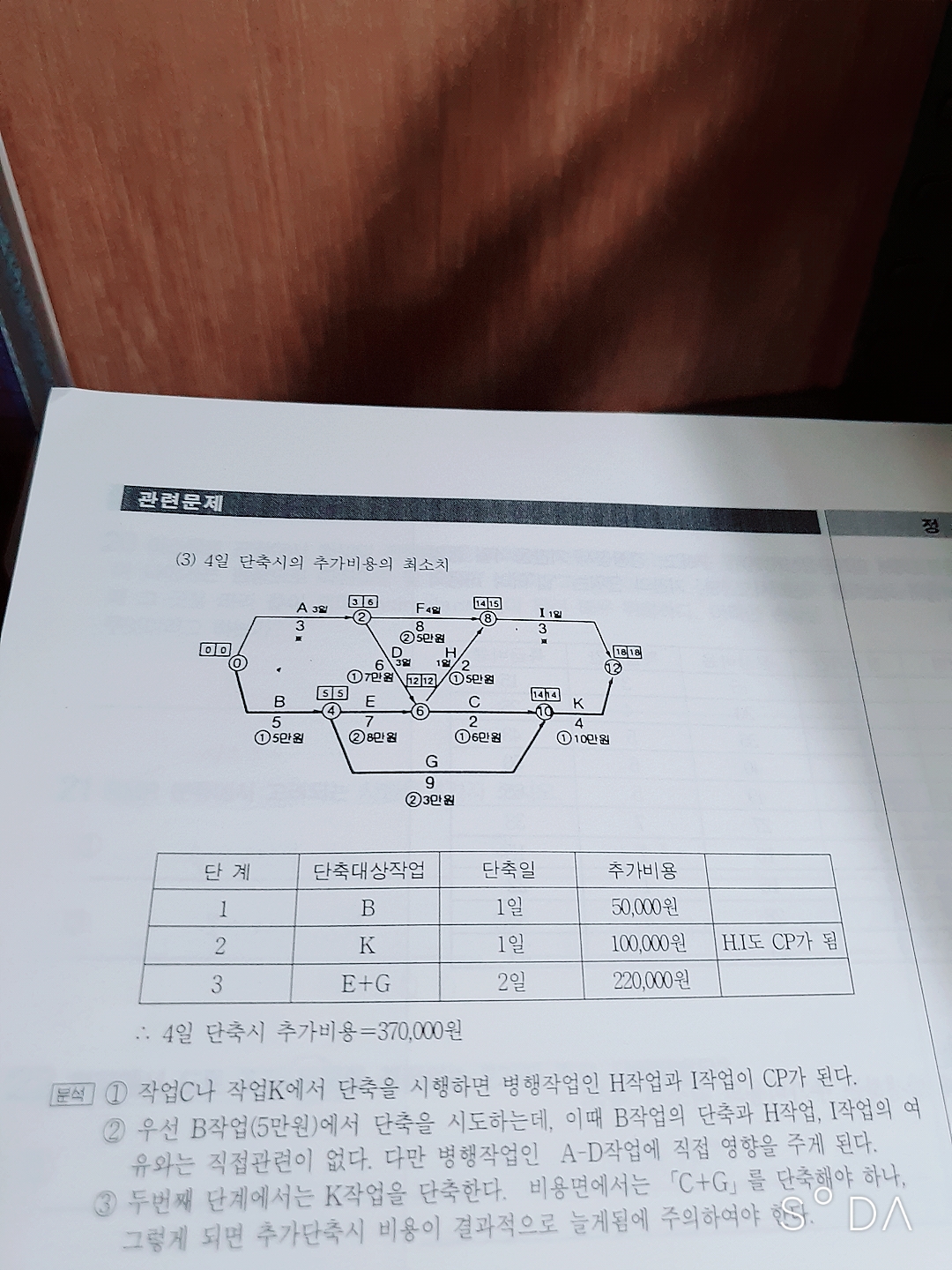

    첫번째사진 : 한솔 2권

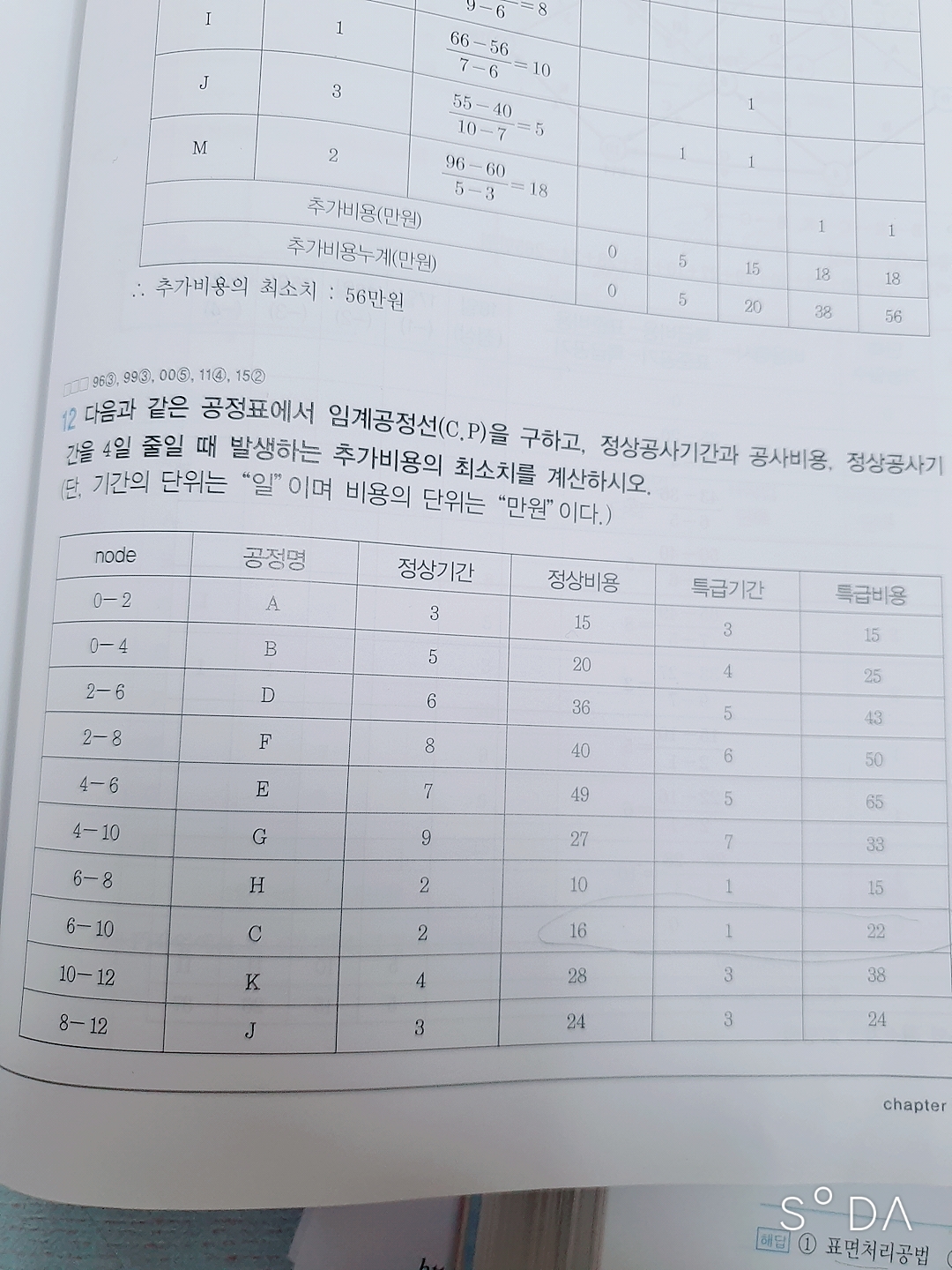

    두번째 세번째사진 : 한솔 1999년예전기출문제

  • 한웅규 |(2019.10.10 09:40)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    C작업의 특급비용은 22만원이 맞습니다.

    일단 제가 질의해주신 문제를 일반적인 공기단축방법으로 해설해보겠습니다.

    17일(1일 단축) (BGK, BECK) B작업을 1일 단축하면서 추가되는 비용은 5만원이 발생합니다.

    더이상 B작업은 단축이 불가하구요.

    16일(2일 단축) (BGK, BECK) CG작업을 1일 단축하면서 추가되는 비용은 9만원이 발생하며, 이때 sub CP는 BEHJ경로가 발생하게 됩니다.

    더이상 C작업은 단축이 불가하고 G작업의 단축가능일수는 1일로 수정되겠죠.

    15일(3일 단축)(BGK, BECK, BEHJ) EG작업을 1일 단축하면서 추가되는 비용은 11만원이 발생합니다.

    더이상 G작업은 단축이 불가하고, E작업의 단축가능일수는 1일로 수정되겠죠.

    14일(4일 단축)(BGK, BECK, BEHJ) KH작업을 1일 단축하면서 추가되는 비용은 15만원이 발생합니다.

    따라서 4일 단축하는데 추가되는 비용은 40만원이 발생하게 되겠죠.



    그러면 책의 해설(37만원)보다 추가비용이 커지게 됩니다.

    16일째 단축작업에서 병렬작업을 이용하여 CG작업을 단축하게 되면 추가로 고려해야되는 sub CP(BEHJ)가 발생하면서 K작업보다는 추가비용이 적지만 결과적으로 공기단축 시 소요되는 추가비용은 더 커지게 됩니다.



    일반적으로 공기단축의 이론은 MCX(최소비용)이론을 따릅니다. 그러기에 단축작업을 실시할 때 추가비용이 적은 작업부터 단축하게 되면 지문에서 요구하는 일수만큼 단축했을 때 최종적으로발생하는 추가비용은 최소값이 됩니다.

    그러나 이 문제는 공기단축단원에서 가장 난이도가 높은 문제로 기존의 공기단축문제와 별도로 꼭 숙지하셨다가 실수 없으시길 바랍니다.



    다시 한번 풀어보시고 이해가 안되시면 게시판을 이용해주세요.
