bar chart 마지막문제
질문유형 온라인강의 > 실기_공정관리 > 한웅규
글쓴이 문*호 등록일 2017.09.27 답변상태 답변완료
  •

    안녕하세요? 한웅규선생님

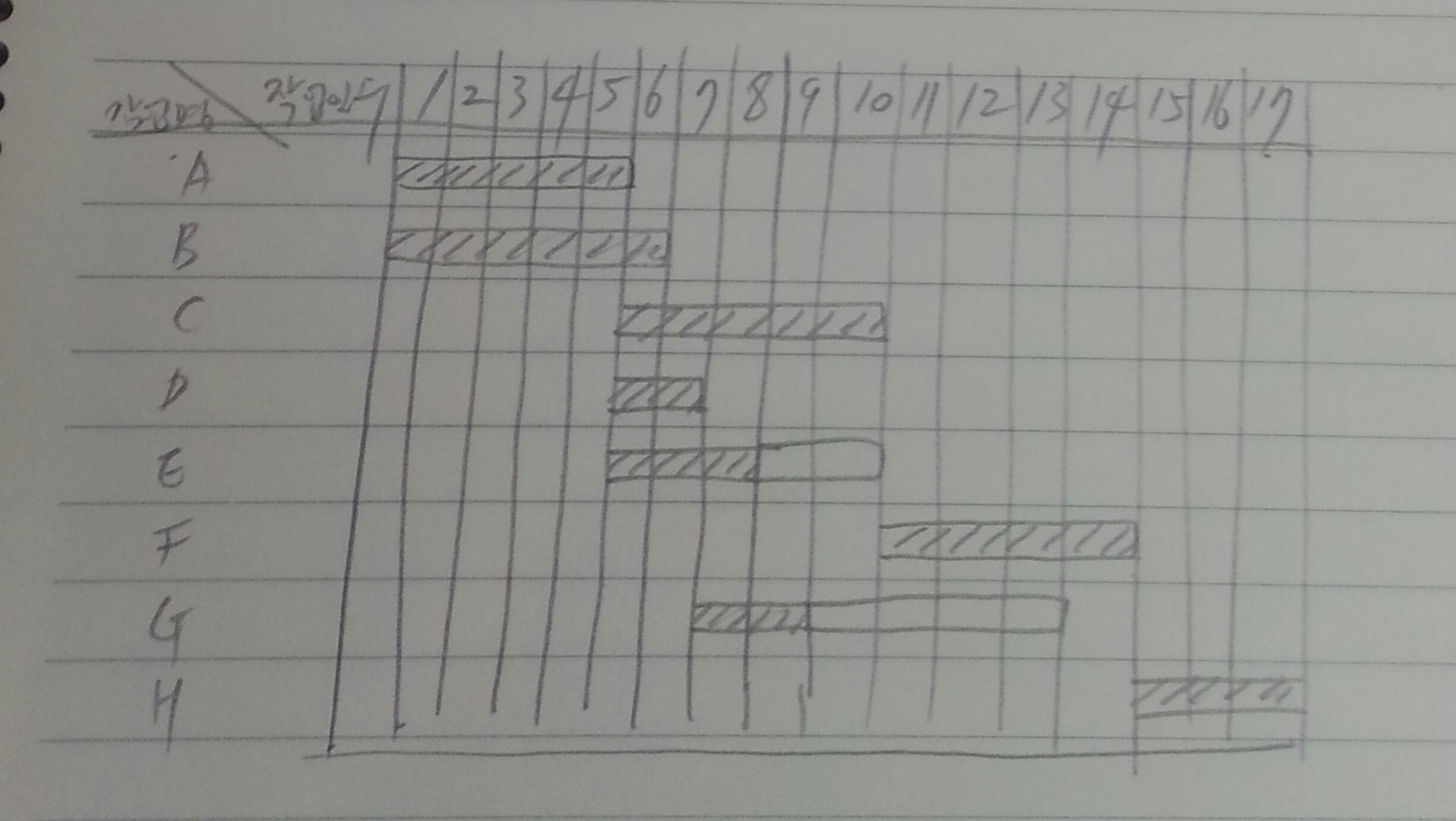

    bar-chart 마지막 문제에서요.

    D작업의 선행작업이 A.B인데 A.B작업 중 늦게 끝나는 작업을 기준으로 종료일을 잡아줘야하나요?

    그래서 D작업의 선행작업인 B작업의 종료일이 6일이니까 7일부터 D작업의 바차트를 작성해주는 거죠?

    감사합니다



  • 한웅규 |(2017.09.27 16:34)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    D작업의 선행작업이 A.B이면 A, B작업이 종료되는 후에 D작업이 개시될 수 있습니다. 질의주신데로 A,B작업 중 늦게 끝나는 작업을 기준으로 종료일을 잡아주시면 됩니다. 따라서 질의주신 문제에서 D작업은 7일째부터 개시가 되어야 합니다.



    열공하세요~
