한솔아카데미 로고

전체메뉴
토목기사 · 산업기사 전체메뉴 보기
토목(산업)기사 학습게시판 강의수강 중 학습관련 질의응답, 한솔아카데미 합격 선배의 생생한 합격수기를 제공합니다.

학습Q&A

HOME > 학습게시판 > 학습Q&A

글보기
제목
공정관리 그림 질문
질문유형 온라인강의 > 실기_공정관리 > 한웅규
글쓴이 안*경 등록일 2021.03.23 답변상태 답변완료

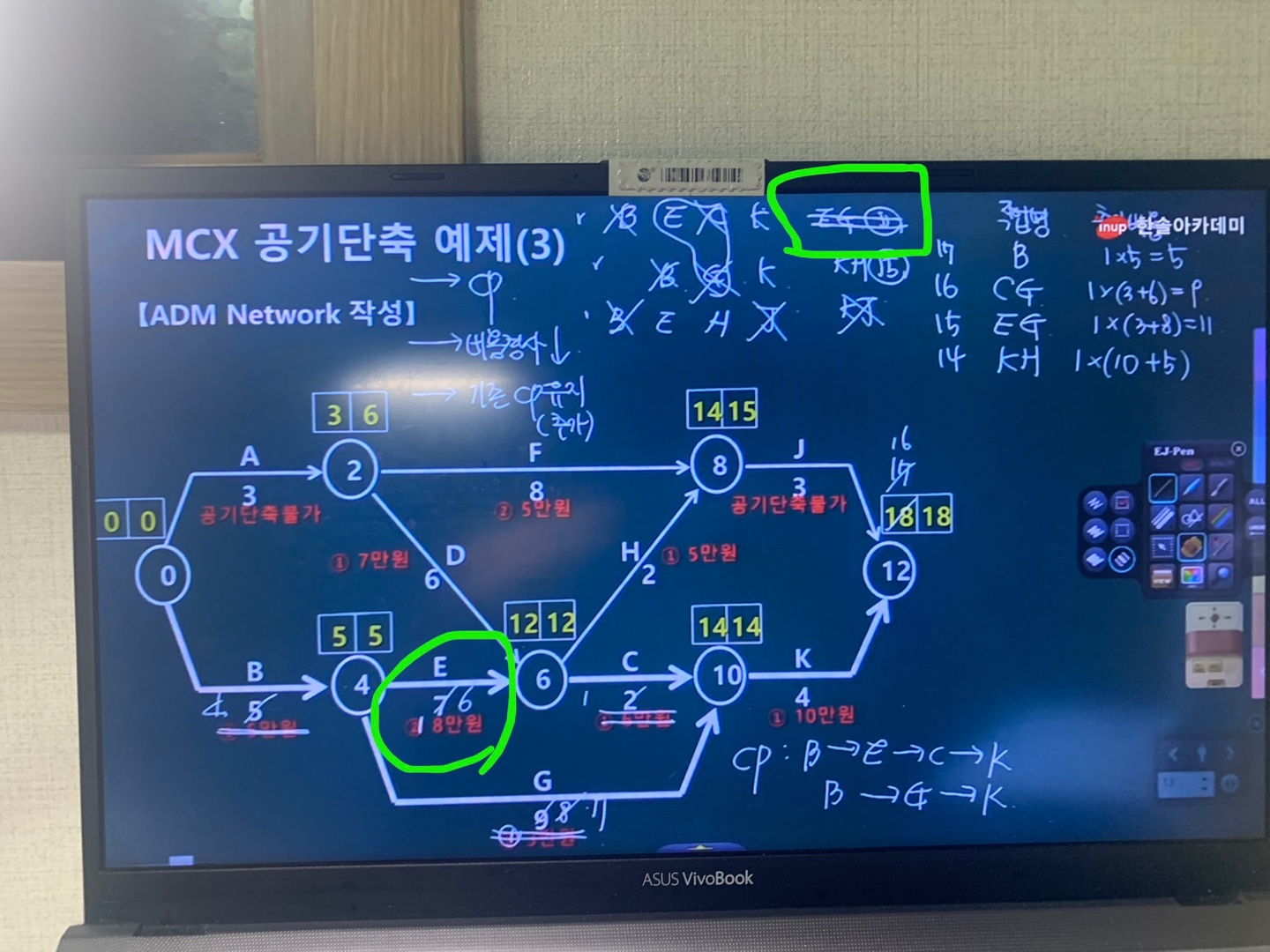

  • 먼저 저는 CP에서 제일 낮은값과 중복되는 낮은값중 선택하여 답안을 체크하는 식으로 문제를 풀어왔습니다. 보기 문제와 같이 동일하게

    마지막 14번 산출에서가장 낮은값 5+8=13 이고
    나머지값들은 0이 되어 다 없어지고 초록색 칸 안에 있는 값들로 남아 그러면 E는 결국 연속이 된다면 E가 중복으로 성립이 될탠대 강사는 모니터 사진 처럼 E가 없어졌대 15에서 E를 사용 하면 (2) 8만원 ->에서 사용 했으니 (1) 8만원이 될탠대 왜 없어졌을지 이해가 되지 않습니다!!

  • 한웅규 |(2021.03.23 13:52)

    안녕하십니까 공정관리를 강의하고 있는 한웅규입니다.



    참고로 이 문제에 대한 풀이는 질의주신 강의 다음에 정답(37만원)을 다시 한번 풀어드렸습니다.

    일단 제가 질의해주신 문제를 일반적인 공기단축방법으로 해설해보겠습니다.

    17일(1일 단축) (BGK, BECK) B작업을 1일 단축하면서 추가되는 비용은 5만원이 발생합니다.

    더이상 B작업은 단축이 불가하구요.

    16일(2일 단축) (BGK, BECK) CG작업을 1일 단축하면서 추가되는 비용은 9만원이 발생하며, 이때 sub CP는 BEHJ경로가 발생하게 됩니다.

    더이상 C작업은 단축이 불가하고 G작업의 단축가능일수는 1일로 수정되겠죠.

    15일(3일 단축)(BGK, BECK, BEHJ) EG작업을 1일 단축하면서 추가되는 비용은 11만원이 발생합니다.

    더이상 G작업은 단축이 불가하고, E작업의 단축가능일수는 1일로 수정되겠죠.

    14일(4일 단축)(BGK, BECK, BEHJ) KH작업을 1일 단축하면서 추가되는 비용은 15만원이 발생합니다.

    따라서 4일 단축하는데 추가되는 비용은 40만원이 발생하게 되겠죠.

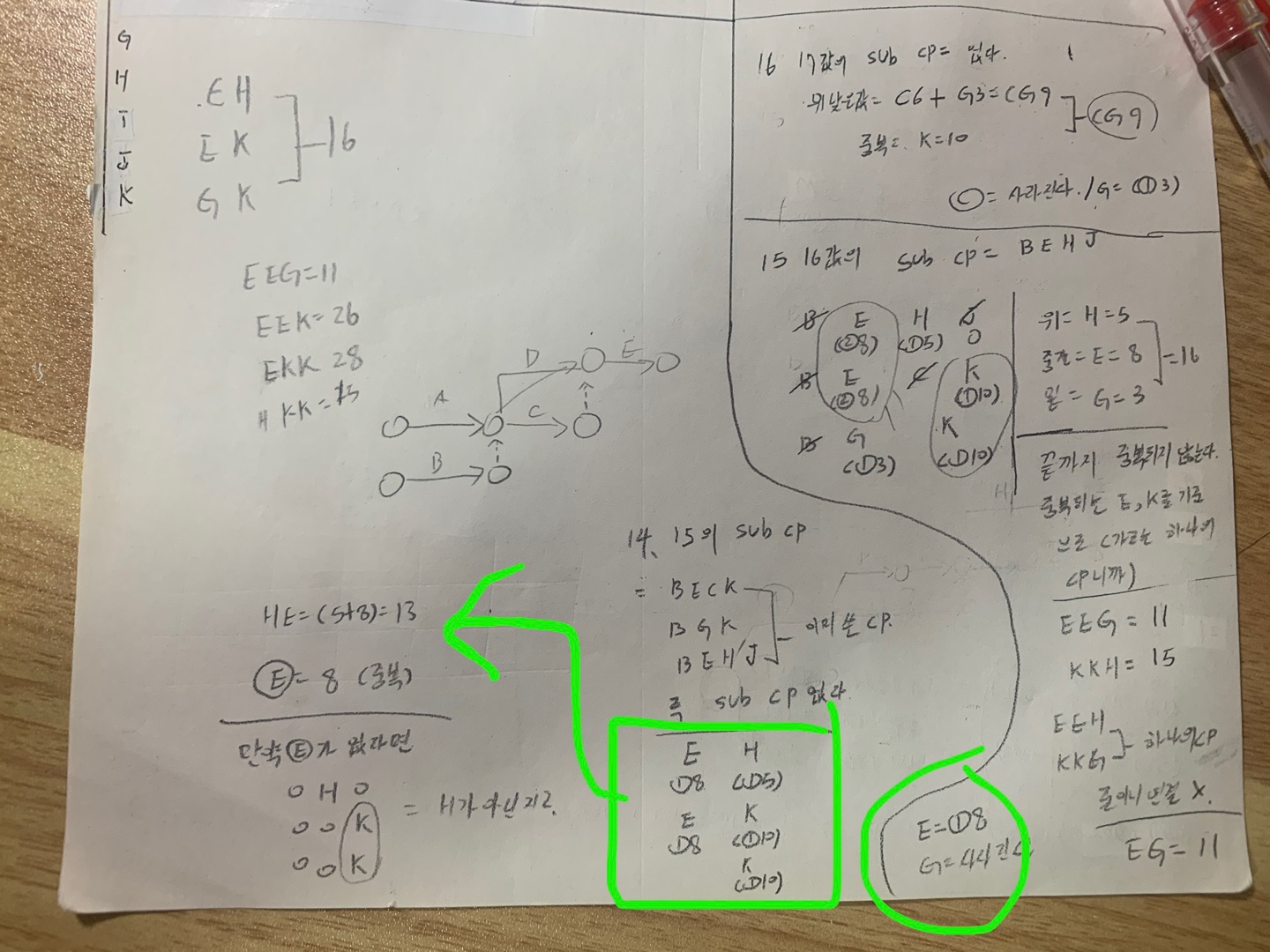

    14일 차에서 (5+8=13)이라는 추가비용은 EH작업을 병렬작업한다는 말인것 같은데 BGK, BECK, BEHJ경로에서 단축이 불가한 작업을 제외시키고 나면 K, EH, EK가 남게되는데 각 경로에서 공통으로 해당되는 작업을 선택하는 병렬작업을  EH작업으로 단축시킬 수가 없습니다.



    다시 한번 확인해보시기 바랍니다.



    마지막까지 최선을 다하셔서 좋은 결과 있으시길 바랍니다.

첨부파일

목록

위로
